BDTT lần 4 NMLD Dung Quất tuần thứ 6

08:46 | 21/09/2020

11,937 lượt xem
Theo dõi Petrovietnam trên
|
(PetroTimes) - Bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất đang về đích. Mặc dù bị ảnh hưởng bởi cơn bão số 5, nhưng tất cả các gói thầu đang bám sát tiến độ đề ra, trong đó nhiều gói thầu đã hoàn thành. Tổng khối lượng công việc đạt trên 99,1% kế hoạch.

Một số hình ảnh ghi nhận tuần thứ 6 của BDTT lần 4 NMLD Dung Quất tại tất cả các gói thầu:

3646-117
Gói thầu số 1 – Các thiết bị, đường ống khu vực A2 do Liên danh nhà thầu Dong Il Industry Co., Lmt và Tổng công ty Dung dịch khoan và Hóa phẩm Dầu khí (PVCHEM) đảm nhiệm. Tính đến hết ngày 20.9.2020, Nhà thầu đã hoàn thành 95,5% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu thi công đắp vật liệu chịu lửa (refractory) của thiết bị tại Phân xưởng Cracking xúc tác (RFCC).

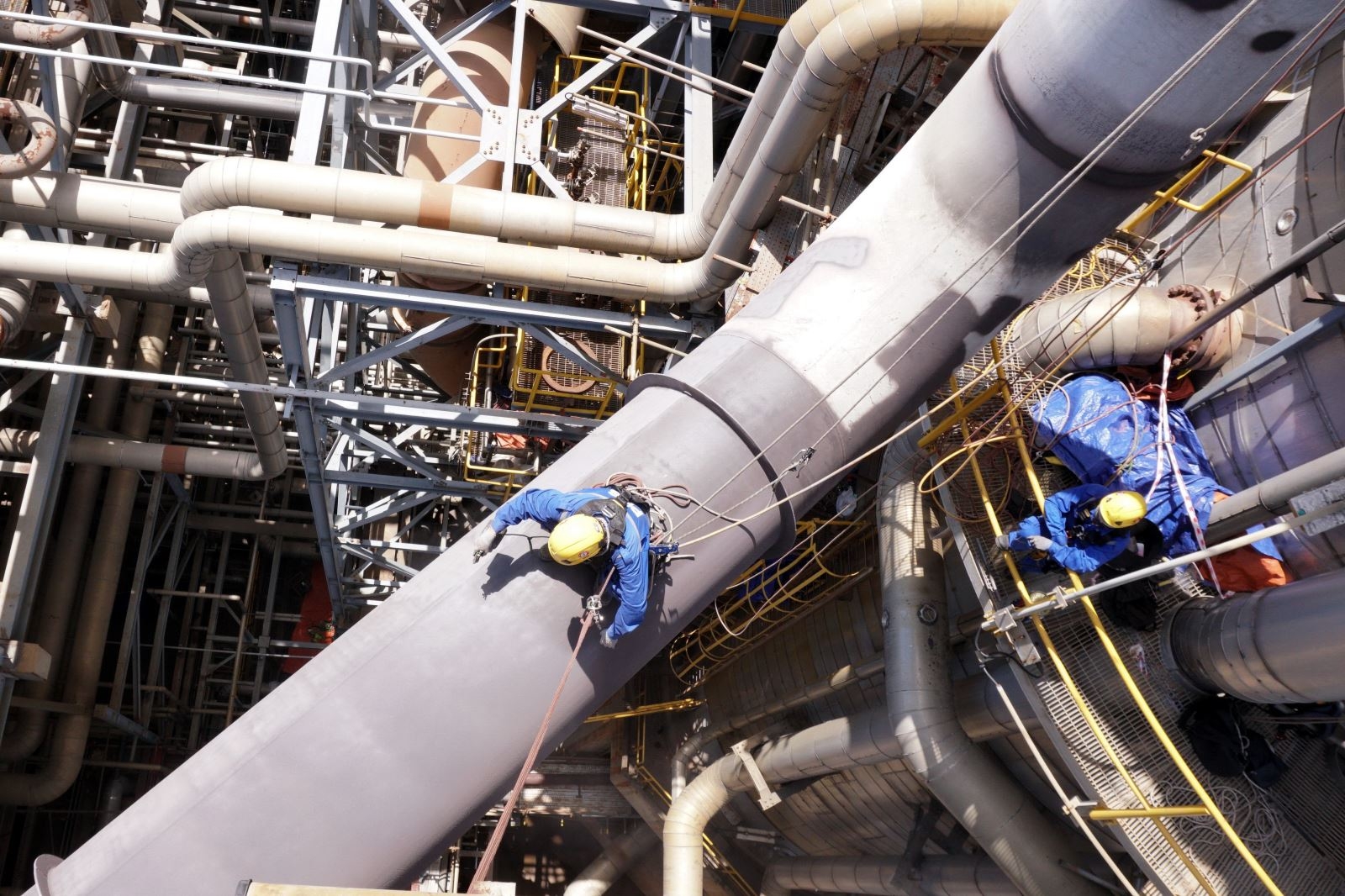

3649-1a11
Nhà thầu thi công bảo dưỡng đường ống công nghệ của tháp tách chính T-1501 Phân xưởng Cracking xúc tác (RFCC). (Gói thầu số 1)

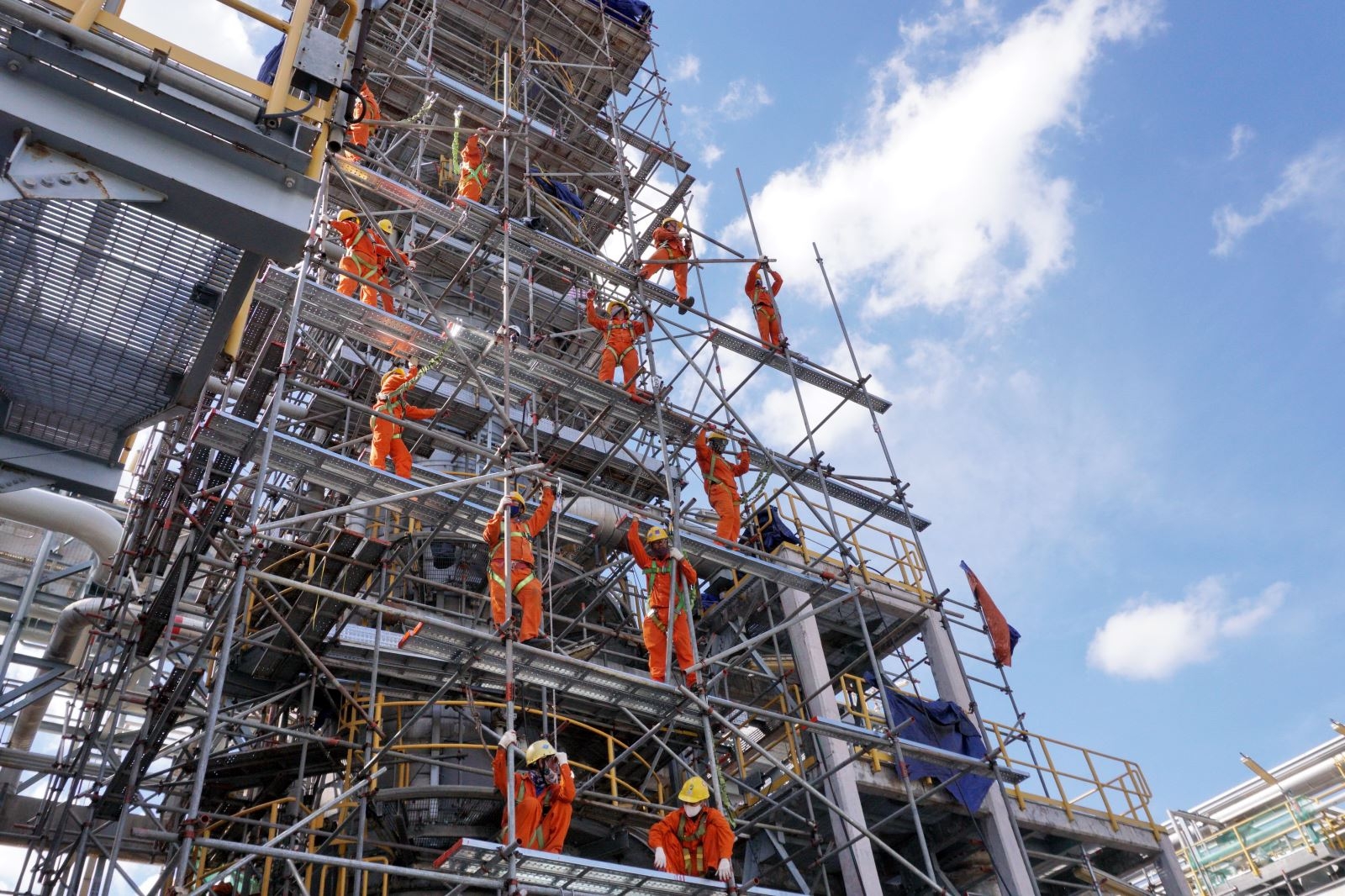

3652-1a13
Nhà thầu lắp dựng giàn giáo phục vụ bảo dưỡng tại Phân xưởng thu hồi Propylene (PRU). (Gói thầu số 1)
3654-213

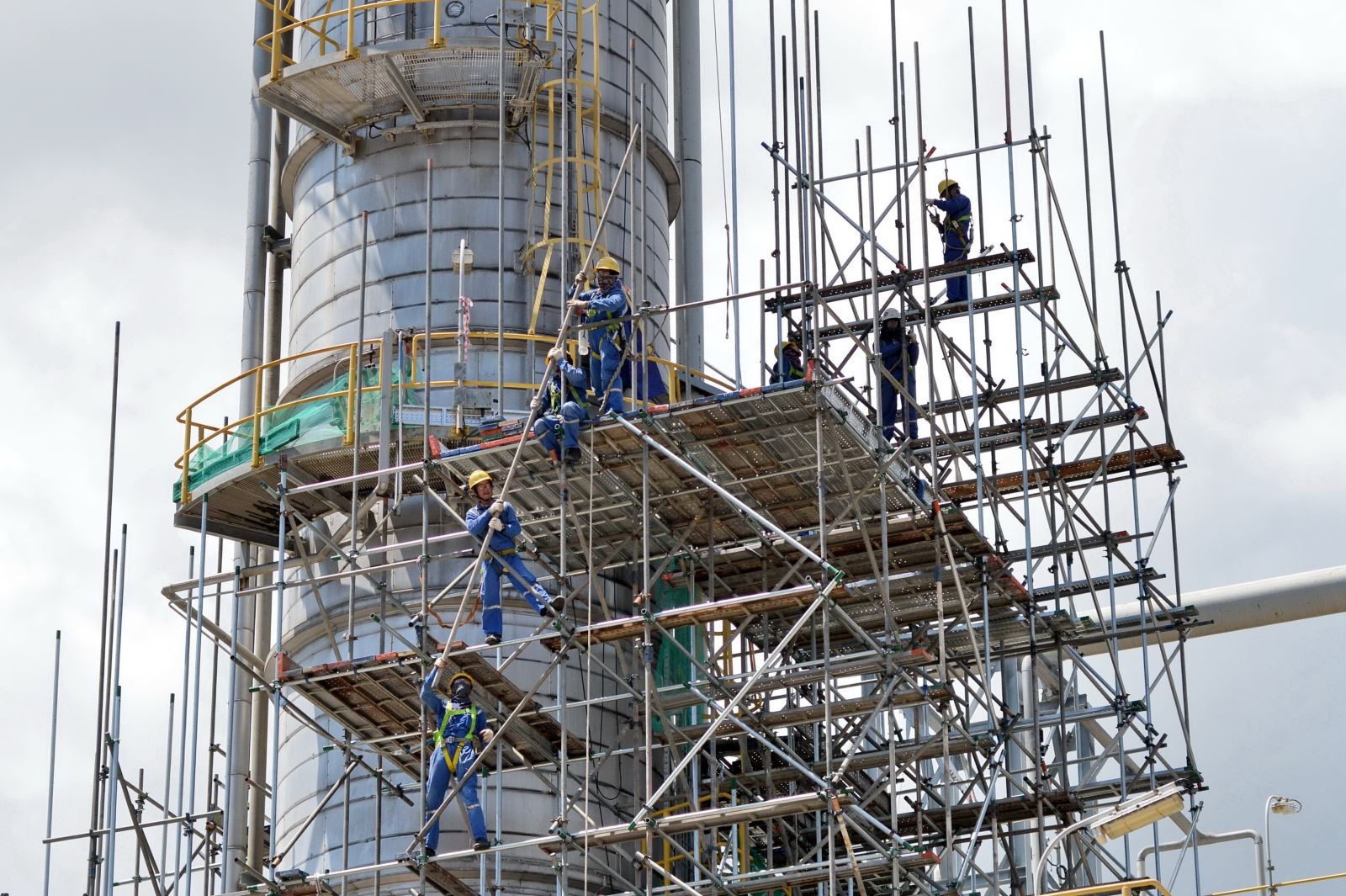

Gói thầu số 2 – Các thiết bị, đường ống khu vực A1/A3 do Liên danh nhà thầu Newwin Engineering (M)SND.BHD và PTSC Quảng Ngãi JSC đảm nhiệm. Tính đến hết ngày 20.9.2020, Nhà thầu đã hoàn thành 99,98% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu lắp dựng giàn giáo phục vụ thi công bảo dưỡng Phân xưởng xử lý Naphtha bằng Hyđrô (NHT).

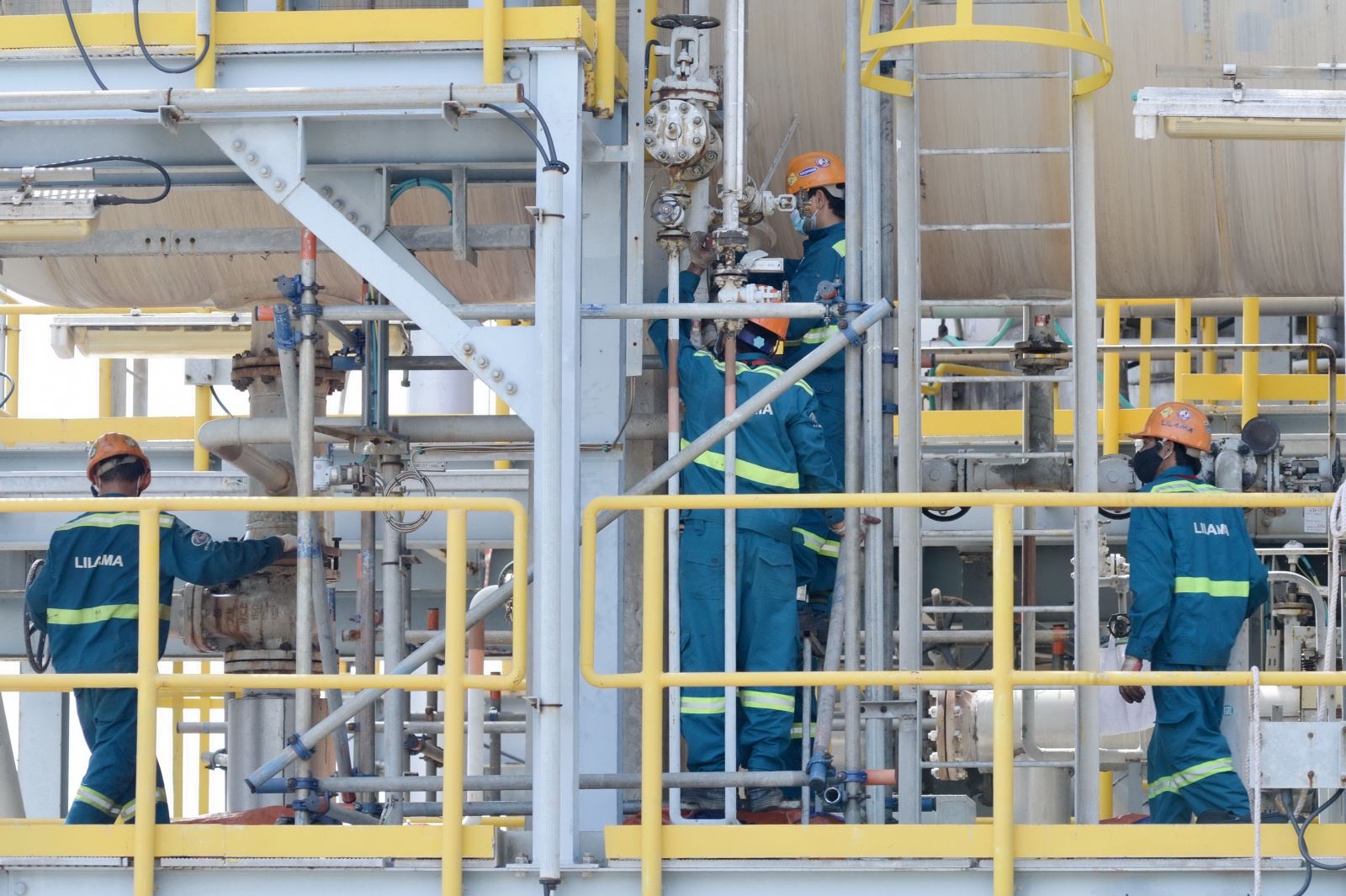

3657-2a
Nhà thầu thi công lắp đặt và kiểm tra thiết bị tại Phân xưởng tái sinh Amin (ARU). (Gói thầu số 2)
3700-2a22
Nhà thầu thi lắp đặt van tại Phân xưởng Chưng cất dầu thô (CDU). (Gói thầu số 2)

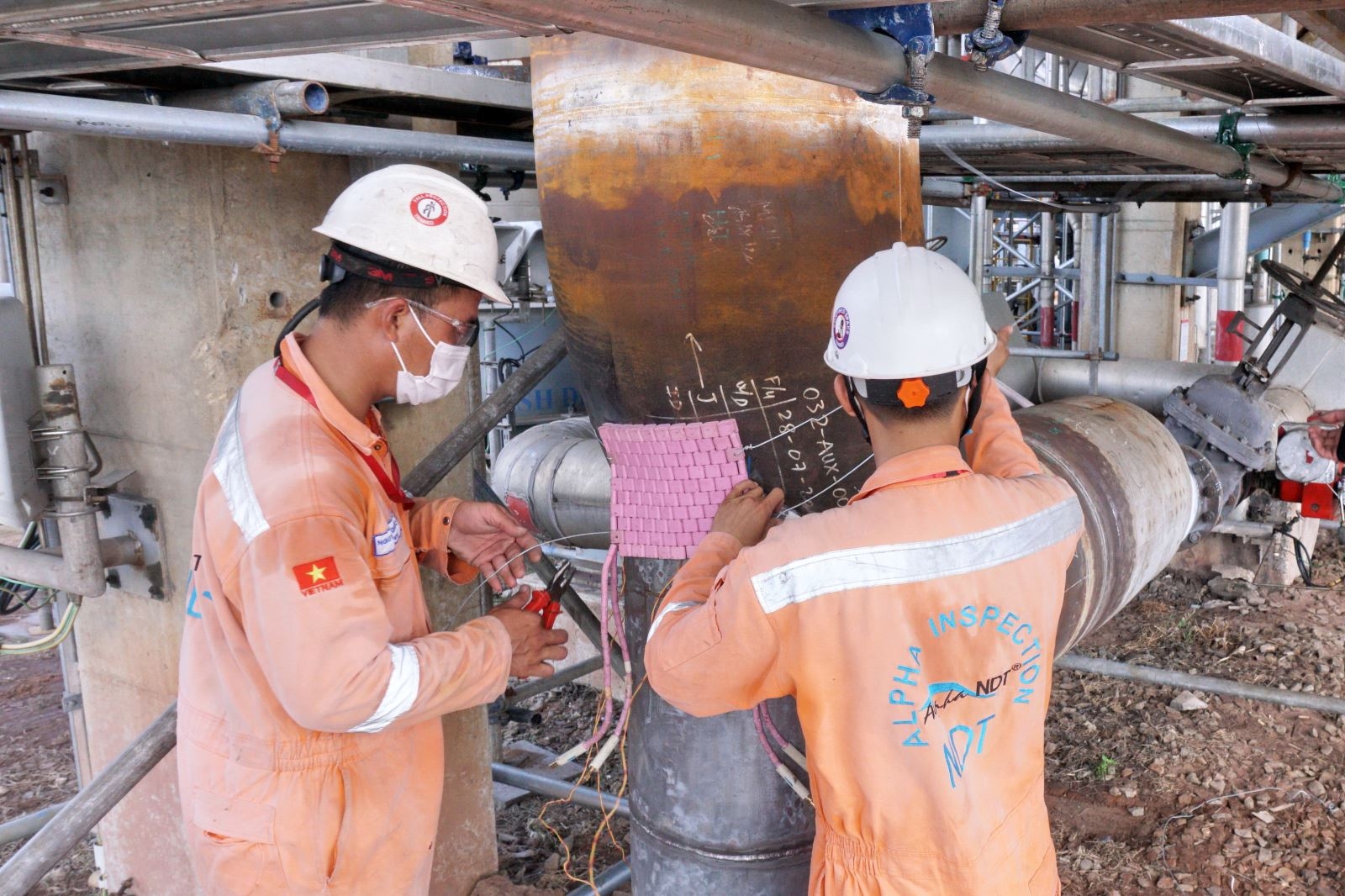

3702-36
Gói thầu số 3 – Các phân xưởng phụ trợ, các hạng mục ngoại vi và Phân xưởng sản xuất hạt nhựa Polypropylene (PP) do Liên danh nhà thầu Newwin Engineering (M)SND.BHD và PTSC Quảng Ngãi JSC đảm nhiệm. Tính đến hết ngày 20.9.2020, Nhà thầu đã hoàn thành 100% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu thi công lắp đặt thiết bị tại Phân xưởng điện.
3705-3a2
Nhà thầu thi công lắp đặt lớp bảo ôn sau khi bảo dưỡng tại Phân xưởng PP (Gói thầu số 3)

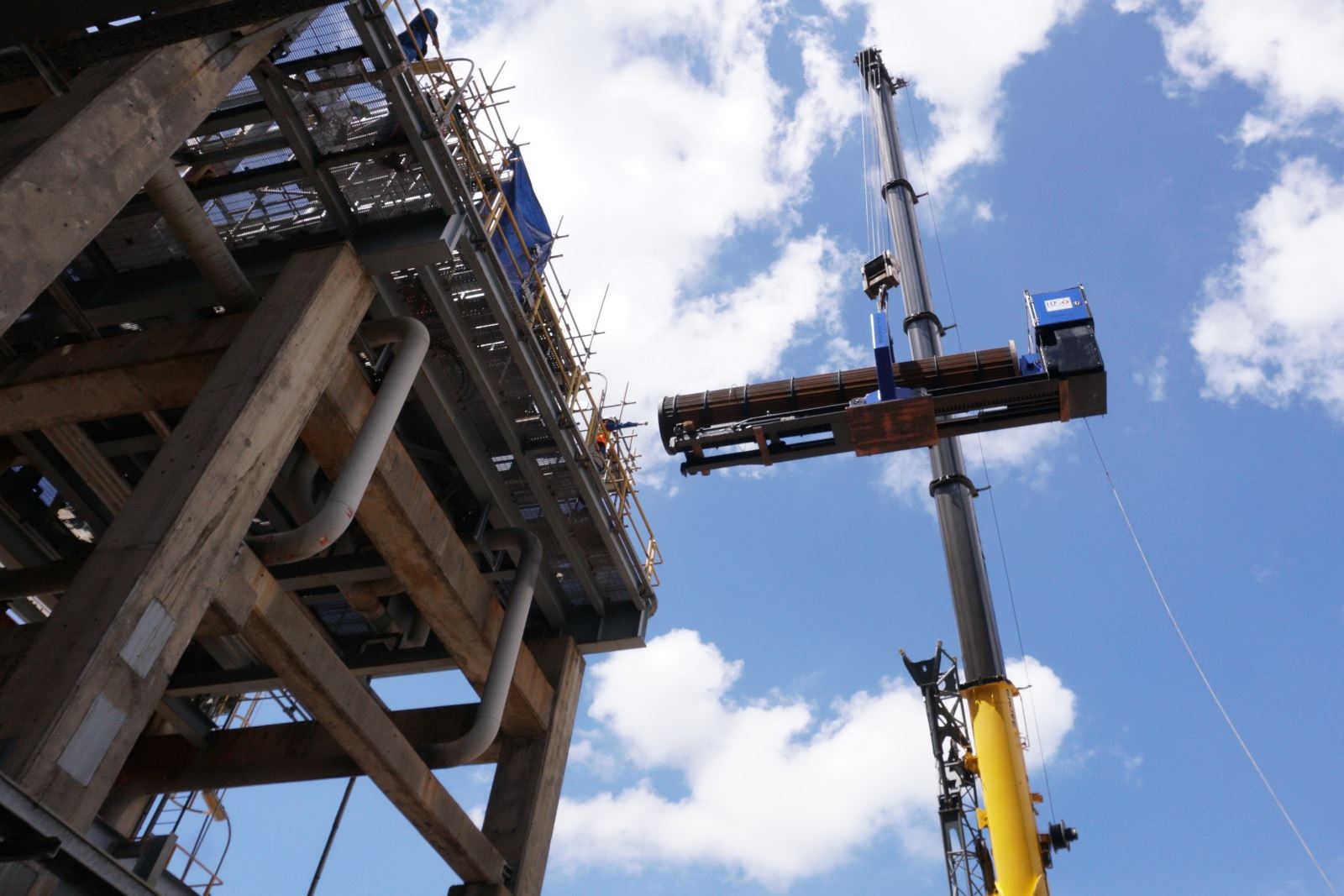

3711-4a21
Gói thầu số 4 – Thiết bị trao đổi nhiệt (H/E và AFC) do Nhà thầu PTSC Quảng Ngãi JSC đảm nhiệm. Tính đến hết ngày 20.9.2020, PTSC Quảng Ngãi đã hoàn thành 99,5% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu đang thi công lắp đặt thiết bị trao đổi nhiệt tại Phân xưởng Cracking xúc tác (RFCC).

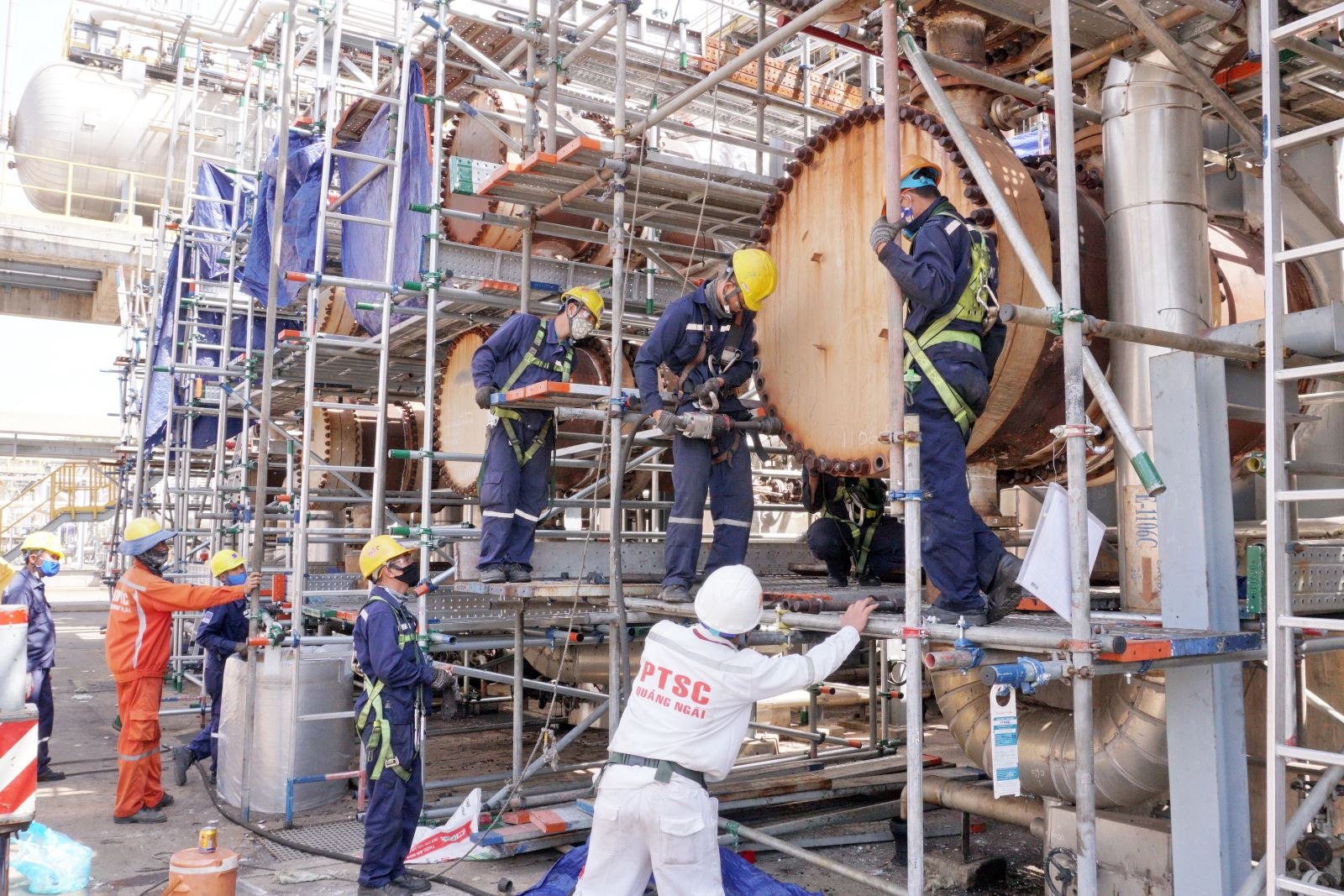

3708-4a12
Nhà thầu thi công lắp đặt thiết bị trao đổi nhiệt tại Phân xưởng chưng cất dầu thô (CDU). (Gói thầu số 4)
3714-52
Gói thầu số 5 – Sơn chống ăn mòn do Liên danh Công ty cổ phần Xây lắp đường ống bể chứa Dầu khí (DOBC) và Công ty Hóa phẩm Dầu khí miền Trung (DMC.M) đảm nhiệm. Tính đến hết ngày 20.9.2020, Nhà thầu đã hoàn thành 100% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu đang thi công lắp đặt lắp đường ống lấy nước biển làm mát.
3716-5a12
Nhà thầu đang thi công lắp đường ống bơm lấy nước biển làm mát. (Gói thầu số 5)
3719-63

Gói thầu số 6 – Bảo dưỡng van tại xưởng do Liên danh Công ty cổ phần Dịch vụ khai thác Dầu khí và Trường Cao đẳng Dầu khí đảm nhiệm. Tính đến hết ngày 20.9.2020, Nhà thầu đã hoàn thành 100% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu thi công lắp ráp van sau khi hoàn thành bảo dưỡng.
3722-6a
Nhà thầu kiểm tra van sau khi hoàn thành bảo dưỡng. (Gói thầu số 6)
3725-73

Gói thầu số 7 – Bảo dưỡng Phao rót dầu một điểm neo (SPM) do Liên doanh Công ty cổ phần Dịch vụ Lắp đặt, Vận hành và Bảo dưỡng công trình Dầu khí PTSC (POS) và Trường Cao đẳng Dầu khí đảm nhiệm. Tính đến hết ngày 20.9.2020, Nhà thầu đã hoàn thành 94,6% tổng khối lượng của Gói thầu. Ảnh: Nhà thầu lai dắt SPM ra vị trí lắp đặt tại vịnh Việt Thanh.
3727-7a
Nhà thầu thi công lắp xích neo của SPM tại vịnh Việt Thanh. (Gói thầu số 7)
3730-bs
BSR tự chủ trì thực hiện các gói công việc lớn như thiết bị quay, thiết bị điện và thiết bị tự động hóa… Tính đến hết ngày 20.9.2020 tất cả các gói công việc do BSR đảm nhận đều triển khai đạt hoặc vượt tiến độ đề ra, trong đó phần lớn các gói công việc đã hoàn thành 100%. Ảnh: Nhân sự BSR kiểm tra thiết bị tại Phân xưởng điện phục vụ cho khởi động các lò hơi.
3733-bsr31
Nhân sự BSR giám sát lắp đặt thiết bị tại Phân xưởng xử lý dầu cặn nhẹ bằng Hyđrô (LCO/HDT).
3736-la

Công tác phòng chống bão số 5 được triển khai tích cực và kịp thời. Ảnh: Tất cả các phương tiện cơ giới trên công trường đều được thu dọn để phòng chống bão.
3739-la1

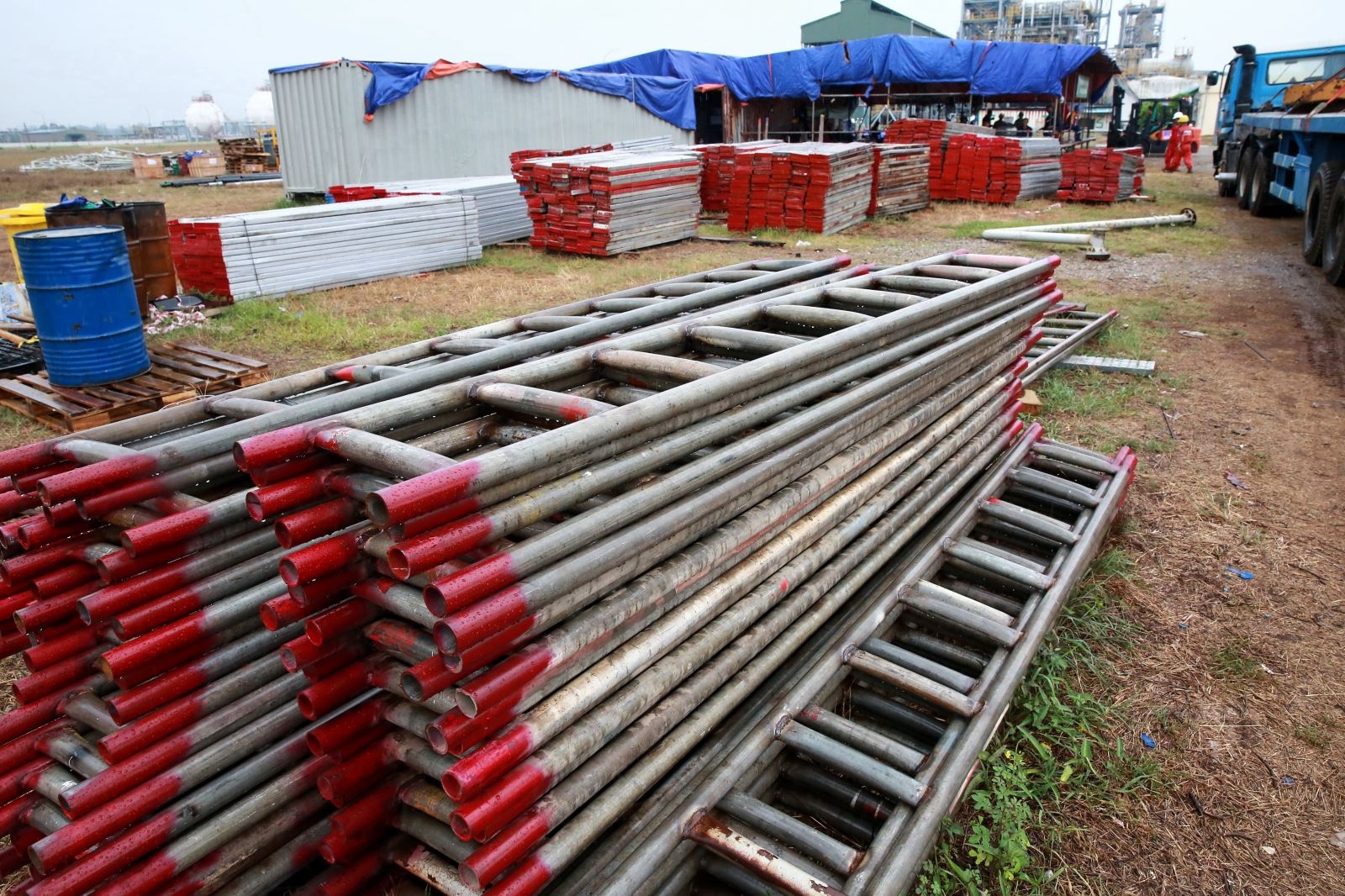

Giàn giáo trên công trường được tháo và tập kết đến nơi quy định để phòng chống bão.
3741-la5
Tổng Giám đốc BSR Bùi Minh Tiến (thứ 3 từ phải) kiểm tra công tác phòng chống bão số 5 tại Gói thầu số 1.
3744-la7

Tổng Giám đốc BSR Bùi Minh Tiến (thứ 2 từ trái) kiểm tra công tác phòng chống bão số 5 tại Gói thầu số 2.

B.S
