Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2

17:41 | 14/06/2022

7,297 lượt xem
Theo dõi Petrovietnam trên
|
(PetroTimes) - Ngày 14/6 tại Thái Bình, đoàn công tác của Tập đoàn Dầu khí Việt Nam (Petrovietnam) do ông Nguyễn Hùng Dũng - Thành viên HĐTV Tập đoàn, Trưởng Ban Chỉ đạo Dự án NMNĐ Thái Bình 2 dẫn đầu đã đến kiểm tra tiến độ các hạng mục nhằm phục vụ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2.

Đoàn công tác của Tập đoàn đã kiểm tra tiến độ thi công tại các hạng mục chính chuẩn bị cho mốc tiến độ quan trọng đốt than lần đầu Tổ máy số 1 theo kế hoạch vào ngày 16/6/2022, gồm hệ thống băng tải than, kho chứa, cảng nhận than, hệ thống thải tro xỉ và một số hạng mục quan trọng khác.

Tính đến ngày 14/6, Dự án NMNĐ Thái Bình 2 còn 200 ngày để về đích đúng như cam kết. Báo cáo tại buổi giao ban, Trưởng Ban QLDA Phạm Xuân Trường cho biết tiến độ tổng thể của Dự án là 93,74%, trong đó tiến độ thiết kế đạt 99%, tiến độ mua sắm đạt 97,93%, tiến độ thi công đạt 95,82%, tiến độ chạy thử là 45,9%.

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2

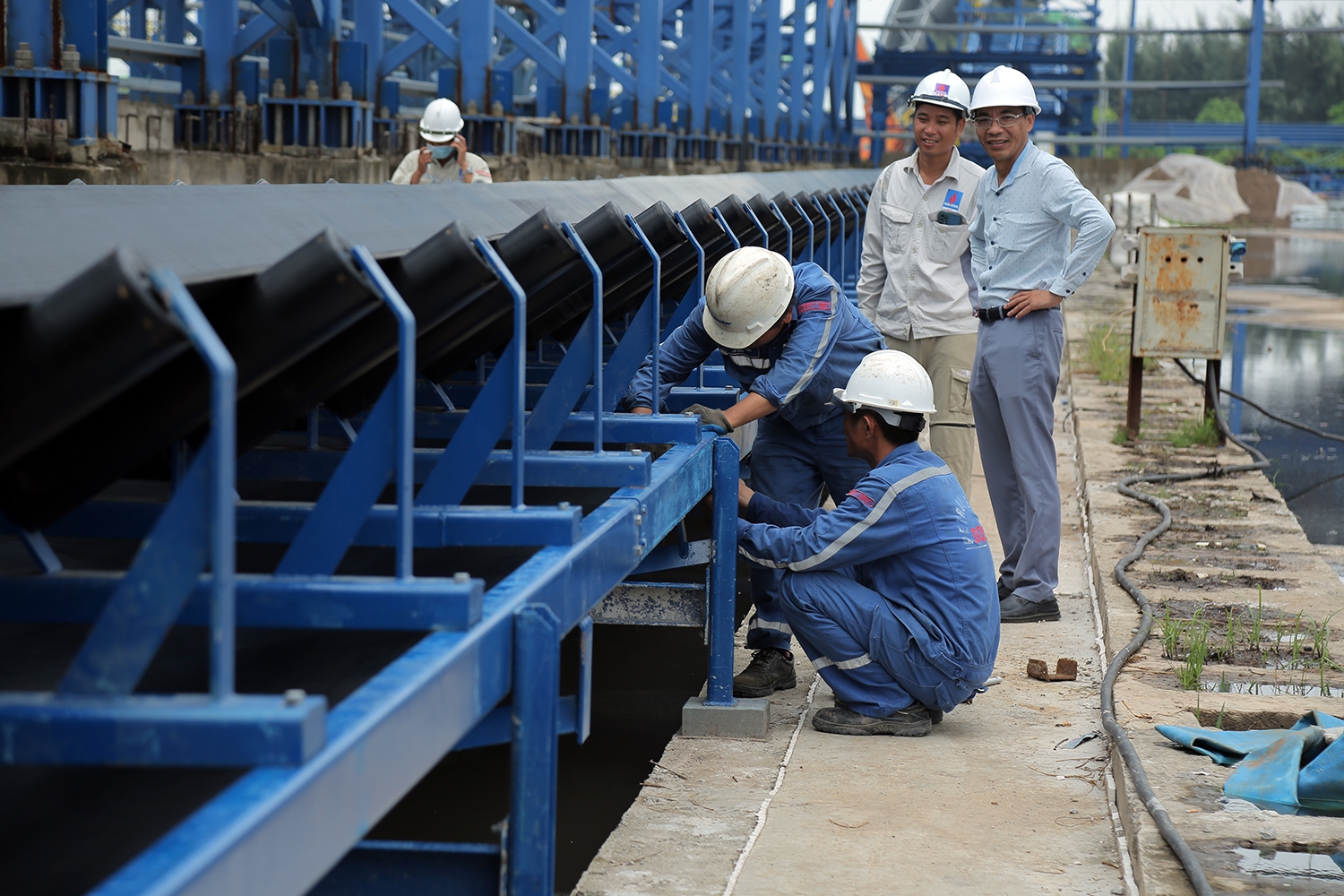

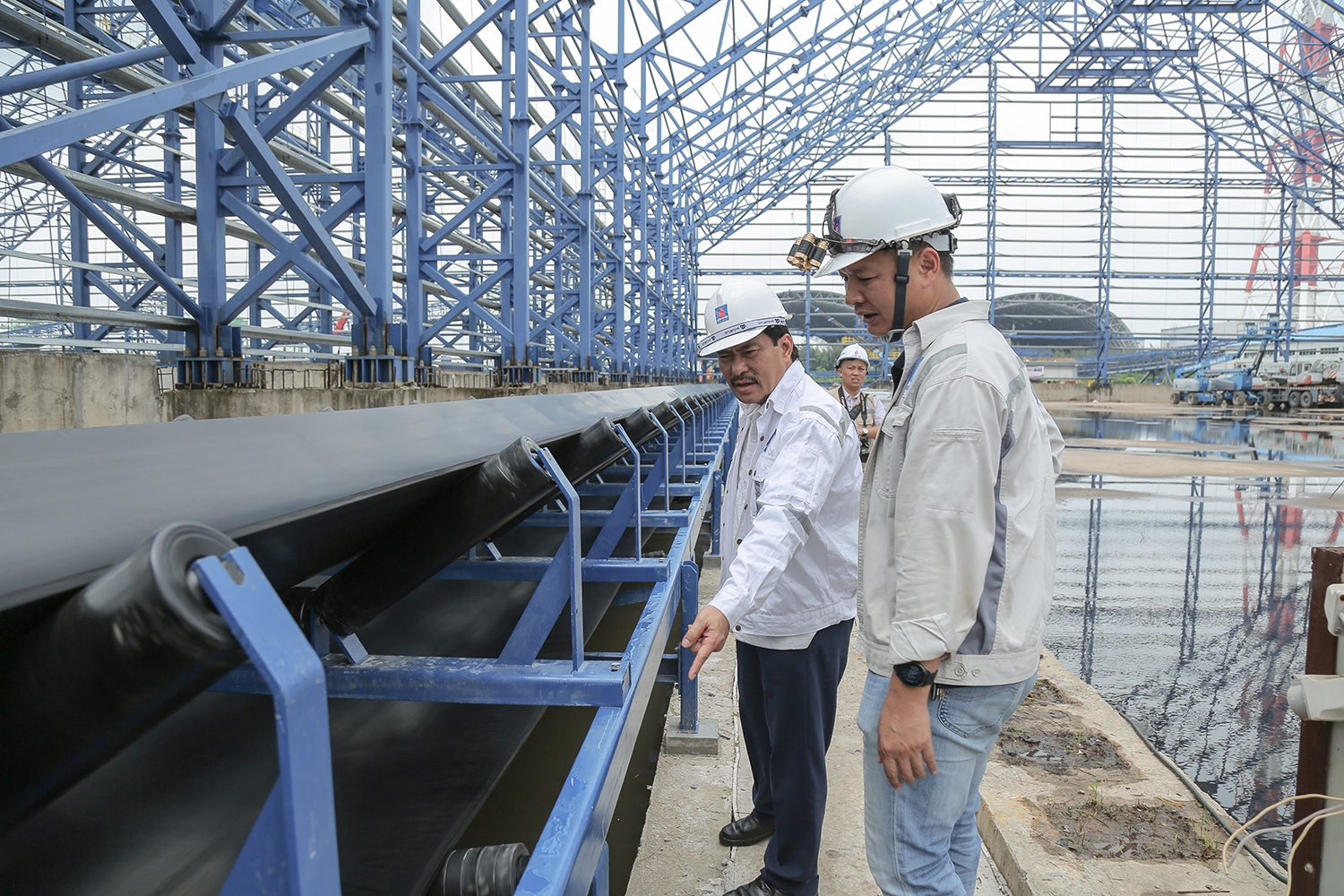

Thành viên HĐTV Petrovietnam Nguyễn Hùng Dũng kiểm tra hạng mục băng tải than

Hiện tại, để chuẩn bị cho mốc tiến độ đốt than lần đầu Tổ máy số 1, Dự án đã huy động 1.200 công nhân thi công trực tiếp tham gia công tác gia công chế tạo, lắp đặt, vận hành, chạy thử. 33 đơn vị tham gia thi công và chạy thử gồm 25 nhà thầu thi công trong nước; 4 nhà thầu nước ngoài (Qingdao, SDC, ABB, BWBC); 4 đơn vị bảo dưỡng thiết bị (PVPS, PVCFC, NPS, PV Power HT).

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2
Thành viên HĐTV Petrovietnam Nguyễn Hùng Dũng đề nghị các đơn vị, nhà thầu tập trung rà soát các công việc, hạng mục chuẩn bị cho mốc đốt than lần đầu

Dự án NMNĐ Thái Bình 2 đang đi vào những giai đoạn quan trọng nên công tác an ninh, an toàn và sức khỏe môi trường luôn được tập trung đảm bảo, không có tai tạn, sự cố nghiêm trọng xảy ra trên công trường dự án ảnh hưởng đến các mốc tiến độ. Ban QLDA đã phối hợp với Tổng thầu hằng ngày thực hiện công tác kiểm tra, đôn đốc các nhà thầu tuân thủ các quy định về an toàn, vệ sinh lao động. Hệ thống PCCC của nhà máy đã cơ bản được hoàn thành và lắp đặt phục vụ mốc đốt than. Công tác đảm bảo môi trường cũng được Ban QLDA phối hợp chặt chẽ với các bên liên quan để triển khai thực hiện.

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2

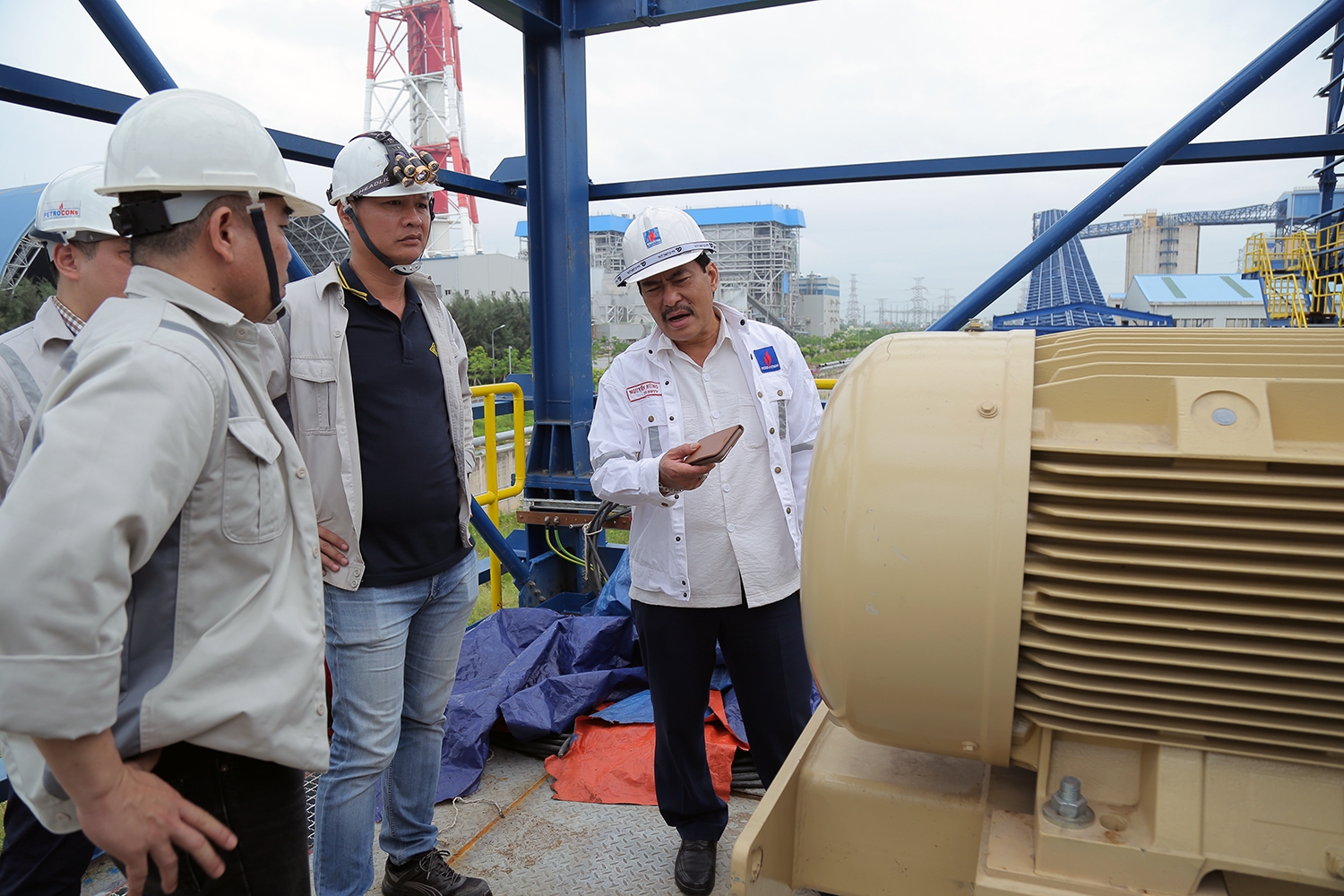

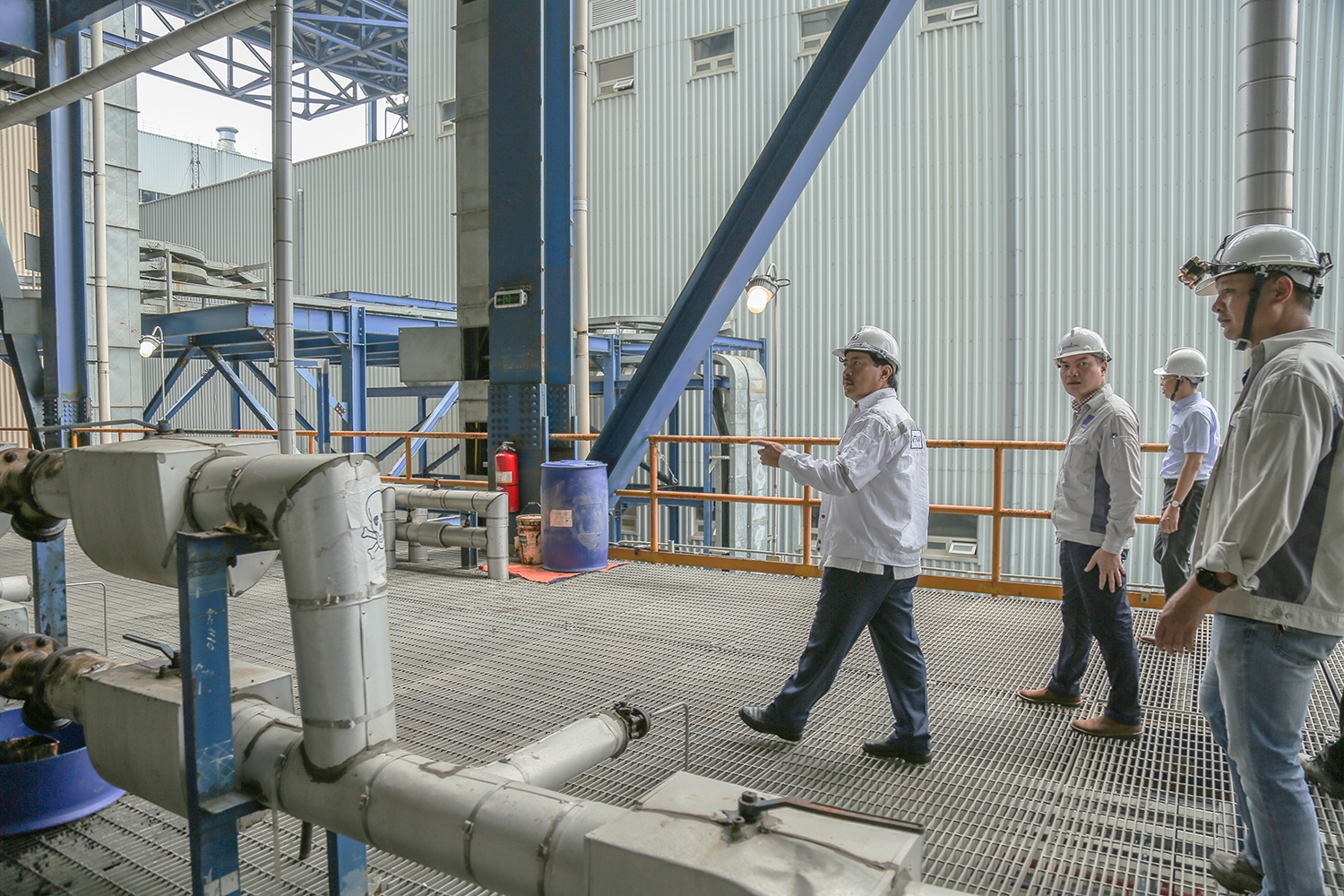

Đoàn công tác kiểm tra các hạng mục trong Nhà máy

Các hệ thống chính phục vụ mốc đốt than lần đầu gồm hệ thống lọc bụi tĩnh điện (ESP), hệ thống máy nghiền than (CMS) và hệ thống khử Nox (SCR System) đã hoàn thành lắp đặt 100% và đang tiến hành chạy thử. Các hệ thống khác như hệ thống khử lưu huỳnh (FGD) đang lắp đặt 90%, hệ thống vận chuyển tro xỉ (AHS) đang lắp đặt 80%, hệ thống vận chuyển than và đá vôi, công tác gia công chế tạo KCT, thành phẩm đạt 74,4%, công tác lắp đặt kết cấu thép đạt 57,3%. Ban QLDA đang phối hợp cùng Tổng thầu và các nhà thầu tập trung lắp đặt và chạy thử các hạng mục phục vụ cho mốc đốt than lần đầu và chuẩn bị nâng tải thí nghiệm, hiệu chỉnh Tổ máy số 1 đồng thời chuẩn bị cho công tác đốt lửa, hòa đồng bổ Tổ máy số 2.

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2

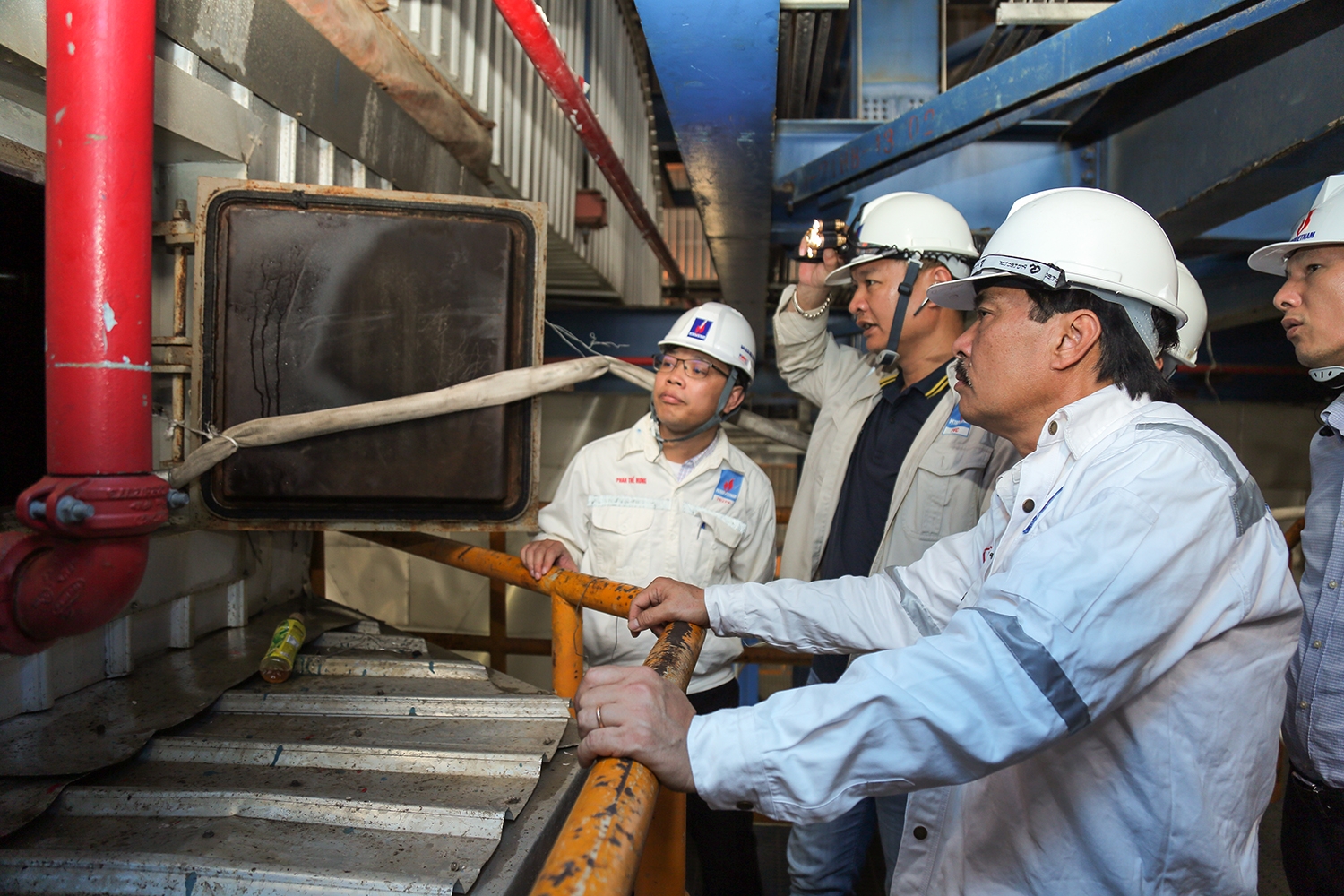

Các đơn vị, nhà thầu kiểm tra hoàn thiện các hạng mục

Bên cạnh việc tập trung cho các hạng mục phục vụ mốc tiến độ đốt than lần đầu Tổ máy số 1 vào ngày 16/6, Ban QLDA và Tổng thầu đang tiến hành chuẩn bị công việc liên quan để tiến hành công tác đốt dầu lần đầu Tổ máy số 2. Hiện nay, công tác lắp đặt Tổ máy số 2 đã cơ bản hoàn thành. Các bên đã tổ chức kiểm tra xử lý các tồn tại và ký MCC 18/18 hệ thống phục vụ đốt lửa lần đầu. Đã hoàn thành công tác súc rửa hóa chất lò hơi và điền nước bảo quản. Tổng thầu PETROCONs đã tiếp nhận vật tư hệ thống điện điều khiển và tiến hành đóng điện chạy thử hệ thống DCS.

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2

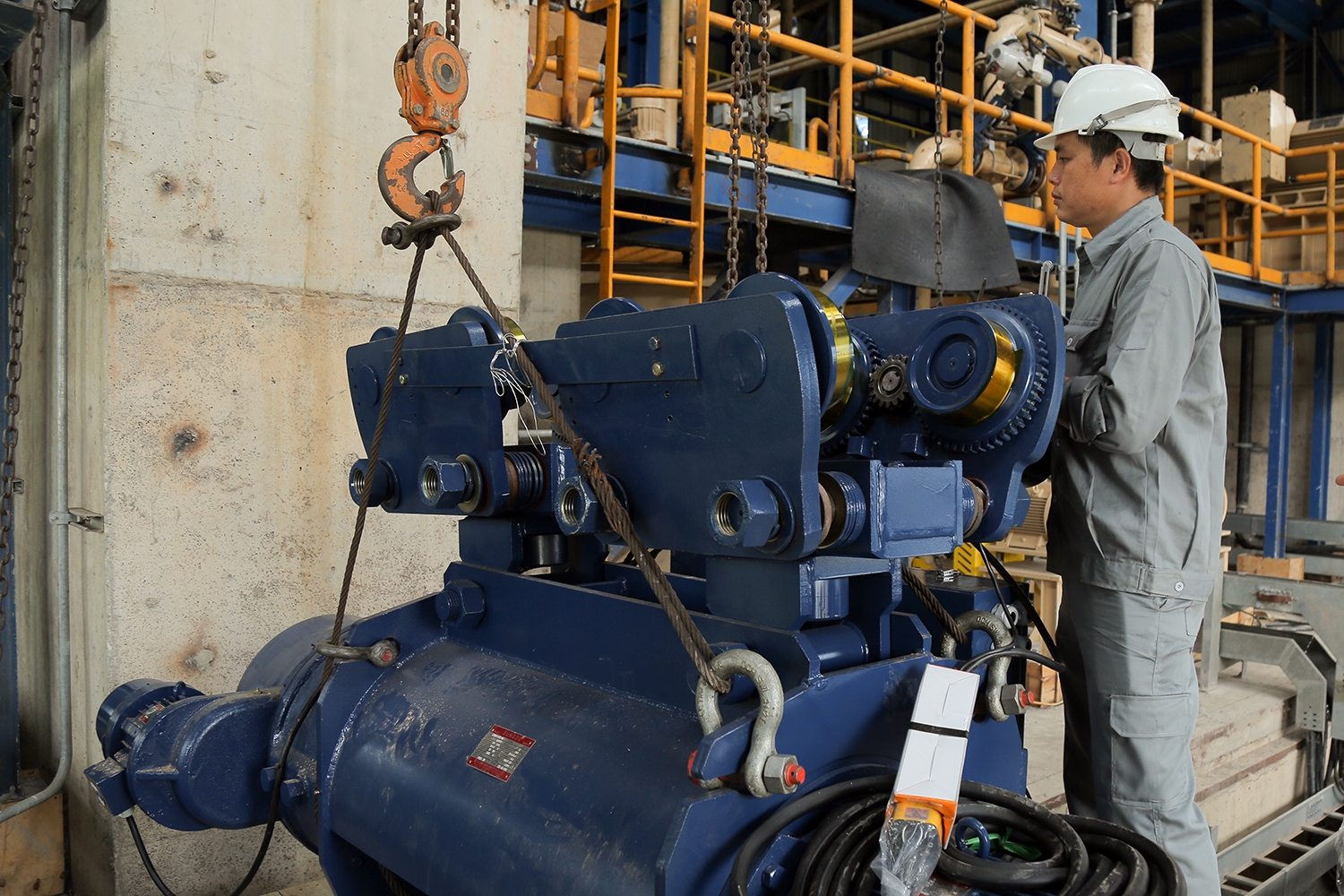

Chuẩn bị lắp đặt các hệ thống máy móc trong NMNĐ Thái Bình 2

Tại buổi làm việc, đại diện Ban QLDA, Tổng thầu cùng các nhà thầu, đơn vị thi công đã báo cáo cụ thể tiến độ các công việc với lãnh đạo Tập đoàn cũng như đề xuất các ý kiến, giải pháp nhằm khắc phục những khó khăn, tồn tại trong công việc nhằm đảm bảo tiến độ chung của Dự án.

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2
Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2

Sau khi nghe các báo cáo, trao đổi tại buổi giao ban, ông Nguyễn Hùng Dũng lưu ý Dự án NMNĐ Thái Bình 2 “càng gần thắng lợi, càng nhiều gian nan”, chính vì vậy Ban QLDA, Tổng thầu cùng các nhà thầu, đơn vị tham gia phải tập trung, nỗ lực, phối hợp chặt chẽ hơn nữa để hoàn thành và hoàn thành đồng bộ các hạng mục của Dự án, tiến tới đảm bảo hoàn thành mốc tiến độ đốt than lần đầu Tổ máy số 1 vào ngày 16/6 tới.

Lãnh đạo Petrovietnam kiểm tra tiến độ mốc đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2
Thành viên HĐTV Petrovietnam Nguyễn Hùng Dũng phát biểu tại buổi giao ban

Thành viên HĐTV Petrovietnam Nguyễn Hùng Dũng đặc biệt nhắc nhở các bên không được chủ quan, phải kiểm tra thật kỹ các công việc, hạng mục phục vụ mốc tiến độ đốt than lần đầu Tổ máy số 1, cũng như tập trung đảm bảo công tác an toàn, an ninh, bảo vệ môi trường. Đối với công tác chuẩn bị đốt dầu lần đầu Tổ máy số 2, lãnh đạo Tập đoàn yêu cầu huy động nhân lực phù hợp để đảm bảo hoàn thành các hạng mục, công việc theo đúng tiến độ đề ra. Ban QDLA, Tổng thầu cùng các nhà thầu, đơn vị phải rà soát các công việc cần thiết, những công việc nào tiềm ẩn rủi ro ảnh hưởng đến mốc tiến độ cần kịp thời báo cáo Tập đoàn để có phương án hỗ trợ xử lý kịp thời, tránh để bị động khi xảy ra sự cố.

Thay mặt lãnh đạo Tập đoàn, Thành viên HĐTV Nguyễn Hùng Dũng ghi nhận và biểu dương các đơn vị, nhà thầu đã nỗ lực, tích cực phối hợp, chia sẻ để hoàn thành các hạng mục công việc chuẩn bị cho mốc tiến độ quan trọng của Dự án, đồng thời tin tưởng với sự phối hợp chặt chẽ, nỗ lực của các bên trong suốt thời gian qua, mốc tiến độ đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2 sẽ thành công, đảm bảo an toàn, chất lượng, tiến tới hoàn thành các mốc tiến độ quan trọng khác.

[PetrotimesTV] NMNĐ Thái Bình 2 chính thức phát điện lên lưới điện quốc gia[PetrotimesTV] NMNĐ Thái Bình 2 chính thức phát điện lên lưới điện quốc gia
Phát động thi đua 30 ngày đêm đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2Phát động thi đua 30 ngày đêm đốt than lần đầu Tổ máy số 1 NMNĐ Thái Bình 2
Người lao động Dầu khí đang Người lao động Dầu khí đang "cháy" hết mình tại NMNĐ Thái Bình 2
Dự án NMNĐ Thái Bình 2 vẫn còn vô vàn thách thức, cần tổ chức, quản lý tổng thể, chặt chẽ, đồng bộ để an toàn về đíchDự án NMNĐ Thái Bình 2 vẫn còn vô vàn thách thức, cần tổ chức, quản lý tổng thể, chặt chẽ, đồng bộ để an toàn về đích
Dự án NMNĐ Thái Bình 2 nỗ lực đẩy nhanh tiến độDự án NMNĐ Thái Bình 2 nỗ lực đẩy nhanh tiến độ
Tăng cường các giải pháp đảm bảo an toàn, chất lượng vận hành NMNĐ Thái Bình 2Tăng cường các giải pháp đảm bảo an toàn, chất lượng vận hành NMNĐ Thái Bình 2
NMNĐ Thái Bình 2 đang NMNĐ Thái Bình 2 đang "chạy đua" với thời gian

H.A

DMCA.com Protection Status
