Những cột mốc đáng nhớ của Thủy điện Hủa Na

15:55 | 12/09/2013

1,990 lượt xem
Theo dõi Petrovietnam trên
|
Hoàn thành đúng tiến độ đề ra, sau 5 năm thi công, Nhà máy Thủy điện Hủa Na đã trở thành công trình thủy điện có công suất lớn nhất (180 MW) của Tập đoàn Dầu khí Quốc gia Việt Nam. Sau khi tổ máy số 2 được đưa vào vận hành, đến nay, Nhà máy đã sản xuất hàng trăm triệu kWh điện hòa vào lưới điện Quốc gia.

Thuỷ điện Hủa Na (được xây dựng tại xã Đồng Văn, huyện Quế Phong, Nghệ An) là dự án do Tập đoàn Dầu khí Việt Nam và Tổng công ty Lắp máy Việt Nam (LILAMA) hợp tác toàn diện bằng sự ra đời của Công ty CP Thuỷ điện Hủa Na (PV Power HHC)

Nằm ở bậc thang thủy điện thứ 2, nhà máy thủy điện Hủa Na được xây dựng trên dòng sông Chu, phía thượng nguồn công trình Cửa Đạt (Thanh Hóa) thuộc địa bàn xã Đồng Văn, huyện miền núi Quế Phong (Nghệ An). Theo thiết kế kỹ thuật, Dự án Thuỷ diện Hủa Na có 2 tổ máy, với công suất 180MW, tổng mức đầu tư gần 7.000 tỉ đồng do Công ty Cổ phần Thủy điện Hủa Na làm chủ đầu tư, với hồ chứa rộng 5.345km2, đập hồ bê tông CVC, đường hầm dẫn nước 3.812,9 mét, đường kính 7,5 mét. Đây là một trong các dự án thủy điện có điều kiện thi công khó khăn, phức tạp nhất và có đường hầm dẫn nước vào loại dài nhất trong các dự án thủy điện ở Việt Nam.

Nhiệm vụ chính của dự án là cung cấp điện lên hệ thống điện quốc gia với sản lượng điện trung bình hàng năm là 716,9 triệu kWh. Dự án thủy điện Hủa Na hoàn thành góp phần bảo đảm an ninh năng lượng Quốc gia, phục vụ sự nghiệp CNH-HĐH, tạo sự chuyển biến về nhiều mặt trên địa bàn miền Tây Nghệ An

Quá trình xây dựng của một công trình thuỷ điện có 4 mốc chính: Khởi công, chặn dòng, tích nước và phát điện. Toàn công trình Thủy điện Hủa Na đã về đích cuối là phát điện. Ngày 20/9/2013 tới đây, thủy điện Hủa Na sẽ khánh thành. Cùng nhìn lại những cột mốc đáng nhớ, gắn liền với công trình này:

Ngày 19/01/2006: Chính Phủ đã có Văn bản số 129/TTg-CN cho phép dự án thủy điện Hủa Na thực hiện theo cơ chế 797 – 400.

Thực hiện Nghị quyết ĐHCĐ, HĐQT Công ty HHC đã tái cấu trúc lại bộ máy quản lý Công ty để quản lý đầu tư xây dựng Dự án thủy điện Hủa Na hoàn thành mục tiêu tiến độ phát điện vào năm 2012 và các mục tiêu chiến lược phát triển.

Do dự án thủy điện có những đặc thù riêng, phụ thuộc rất nhiều vào yếu tố tự nhiên như: Khí tượng thủy văn, địa chất; hơn nữa do điều kiện kỹ thuật của Dự án thủy điện Hủa Na là rất phức tạp, công suất của Dựa án là 180 MW nhưng khối lượng xây dựng rất lớn: Khối lượng bê tông 760 nghìn m3, hầm dẫn nước dài gần 4 km. Với quyết tâm đảm bảo lợi ích của các cổ đông, thực hiện chiến lược an ninh năng lượng Quốc gia, các cổ đông Công ty đã thống nhất chỉ định tổ hợp nhà thầu Tổng Công ty Sông Đà – Tổng Công ty lắp máy Việt Nam do Tổng Công ty Sông Đà đứng đầu Tổ hợp làm tổng thầu xây lắp Dự án theo cơ chế 797 – 400 của Chính phủ..

Ngày 16/5/2007: Công ty Cổ phần Thủy điện Hủa Na (PV Power HHC), đơn vị thành viên của Tổng công ty Điện lực Dầu khí (PV Power) do hai Cổ đông sáng lập là: PVN, LILAMA và các Cổ đông chiến lược là: Ngân hàng Quân đội (MB); Công ty CP Tư vấn và Đầu tư tài chính; Công ty Chứng khoán Sài Gòn SSI; Ngân hàng TMCP Sài Gòn.

Lễ ra mắt Công ty CP Thủy điện Hủa Na ngày 24/5/2007

Công ty Cổ phần Thủy điện Hủa Na được Chính phủ giao làm chủ đầu tư Dự án thủy điện Hủa Na, tỉnh Nghệ An theo Văn bản số 3143/VPCP-CN ngày 8/6/2007 Văn phòng Chính phủ; Dự án thủy điện Hủa Na là một trong các Dự án thuộc Tổng sơ đồ phát triển điện 6.

Ngày 06/8/2009: Tại Hà Nội, Công ty Cổ phần Thủy điện Hủa Na và Tổng công ty Sông Đà đã ký Hợp đồng tổng thầu xây lắp Nhà máy Thủy điện Hủa Na tại Nghệ An có tổng công suất thiết kế 180MW, dự kiến sẽ phát điện vào năm 2012- 2013

Lễ ký kết Hợp đồng tổng thầu xây lắp Nhà máy Thủy điện Hủa Na tại Nghệ An

Ngày 28/3/2008: Dự án chính thức được khởi công xây dựng

Ngày 31/01/2010: Ngăn sông tích nước đợt 1

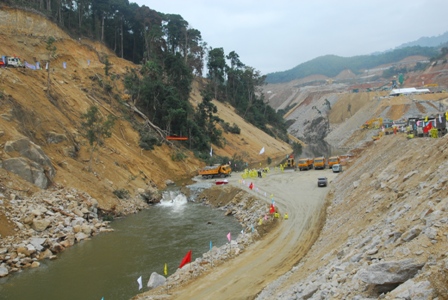

Ngăn sông tích nước Thủy điện Hủa Na

Thời điểm này, Tổng công ty Sông Đà - nhà thầu chính đã huy động trên 1.300 người và 250 đầu xe máy, thiết bị thi công tới công trường. Giai đoạn này đã hoàn thành các hạng mục phục vụ cho công tác ngăn sông giai đoạn 1 như: Hầm dẫn dòng thi công khai thác và trữ đủ vật liệu với khối lượng trên 38 nghìn m3 đất cùng với hơn 100 cục bê tông lớn. Làm xong hệ thống đường thi công 2 bờ để lấn dòng, hoàn thành hệ thống cung cấp điện, nước và  thông tin liên lạc, đào hố móng, cửa nhận nước, tiến  hành thi công hầm phụ số 1 và 2, thi công hố móng tháp điều hành và hố móng nhà máy, tiến hành đào đắp 3,12 triệu m3 đất đá các loại,  đào 3,54 triệu m3 đường hầm dẫn dòng, đổ 13.500 m3 bê tông các loại…

Ngày 19/9/2010: Khởi công hạng mục Hầm dẫn nước của nhà máy thủy điện Hủa Na.

Đây là một trong những hạng mục quan trọng và thi công phức tạp nhất của dự án

Tháng 5/2012: Di chuyển 16 bản và 1362 hộ dân tại 2 xã Thông Thụ và Đồng Văn ra 13 điểm tái định cư chuẩn bị tích nước

Công tác di dân, tái định cư phục vụ cho dự án gặp nhiều thuận lợi, thể hiện sự đồng thuận của chính quyền và nhân dân huyện Quế Phong, tỉnh Nghệ An

Các điểm tái định cư nhanh chóng hoàn thiện, ổn định đời sống cho người dân

Ngày 04/7/2012: Nút hầm dẫn dòng và tích nước hồ chứa đợt 2

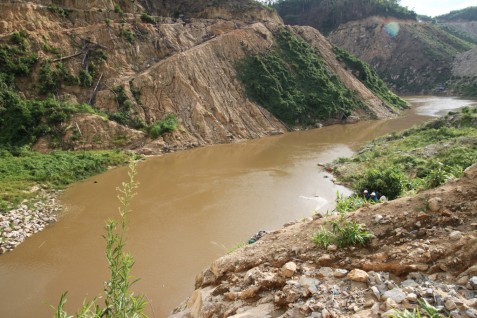

Vào lúc 17h ngày 5/7/2012, Thủy điện Hủa Na đã tiến hành đóng van hầm dẫn dòng, ngăn sông Chu đợt 2, chính thức tích nước lòng hồ để tiến tới mục tiêu phát điện

Ngày 20/10/2012: Hạ roto tổ máy số 1

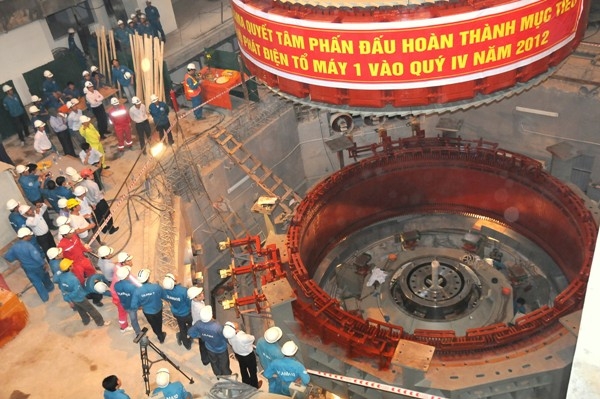

Đúng 10h15 Công ty Cổ phần Lilama 10 phối hợp với Công ty cổ phần thủy điện Hủa Na (HHC) và các nhà thầu đã hạ đặt thành công rotor tổ máy số 1 vào vị trí máy phát.

Ngày 19/1/2013, tổ máy số 1 đã chạy không tải thành công

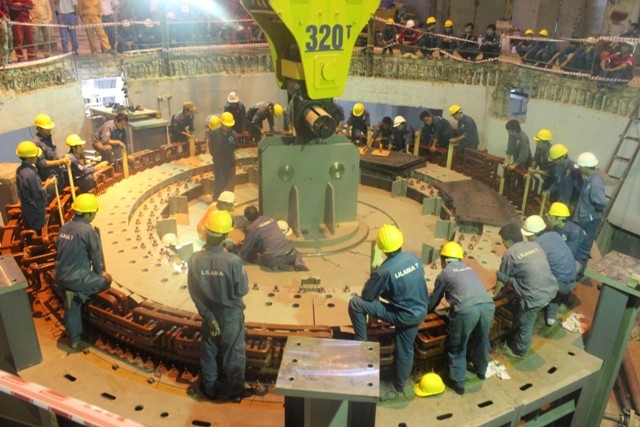

Ngày 14/12/2012: Lắp đặt thành công Rotor tổ máy số 2 - tổ máy cuối cùng của nhà máy.

Ngày 15/01/2013: Nạp nước đường hầm

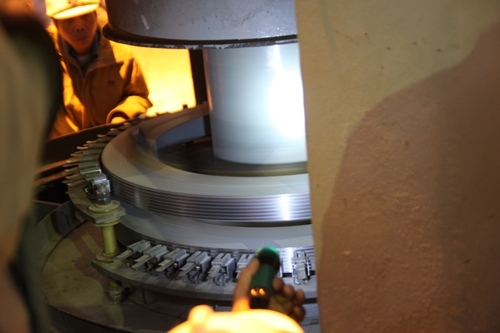

Ngày 01/2/2013: Phát điện tổ máy 1

Vào hồi 19h30 ngày 01/02/2013, tổ máy số 1 công suất 90 MW của Nhà máy thủy điện Hủa Na, huyện Quế Phong, tỉnh Nghệ An đã chính thức phát điện, hòa lưới quốc gia.

Phó tổng giám đốc PVN Nguyễn Quốc Khánh cùng các đồng chí lãnh đạo PV Power; PV Power HHC; đội quản lý vận hành nhà máy chứng kiến giây phút tổ máy số 1 hòa lưới điện quốc gia

Tháng 3/2013: Phát điện tổ máy 2

Ngày 27/3/2013, Nhà máy Thủy điện Hủa Na đã hòa lưới điện Quốc gia thành công tổ máy số 2 (90 MW), đảm bảo an toàn tuyệt đối, đóng góp nguồn điện cho những tháng mùa khô năm nay, phục vụ cho việc phát triển kinh tế xã hội của đất nước

Dự án Nhà máy Thủy điện Hủa Na được Thủ tướng Chính phủ cho phép đầu tư trong Văn bản số 129/TTg-CN ngày 19/1/2006 trong chương trình trọng điểm phát triển kinh tế - xã hội, an toàn điện năng của Quốc gia.

Nhà máy Thủy điện Hủa Na trên sông Chu, có công suất thiết kế là 180MW, bao gồm 2 tổ máy với tổng mức đầu tư gần 7.000 tỉ đồng, sản lượng điện trung bình hằng năm là 712,7 triệu kW/h. Nhà máy này còn tham gia phòng lũ cho hạ lưu với dung tích chống lũ 100 triệu m3, bổ sung nước mùa kiệt cho hạ du và tăng thêm cho Thủy điện Cửa Đạt 20,1 triệu kWh/năm và 7,4MW công suất đảm bảo.

Hiện nay, cả 2 tổ máy đã phát điện an toàn và hòa lưới điện quốc gia, trung bình mỗi ngày phát lên lưới điện quốc gia hơn 2 triệu kW/h điện, tổng sản lượng điện đã phát được 132 triệu kW/h đạt 165% so với kế hoạch.

Mạnh Kiên
