Nỗ lực vượt bậc trên công trường NMNĐ Sông Hậu 1

14:12 | 30/10/2020

3,581 lượt xem
Theo dõi Petrovietnam trên
|
(PetroTimes) - Hiện tại, tổng tiến độ thực tế của Dự án Nhà máy Nhiệt điện (NMNĐ) Sông Hậu 1 đã đạt khoảng 88,94%. Nếu đặt kết quả tiến độ tích cực đó của dự án vào bối cảnh “khủng hoảng kép” từ đầu năm 2020 đến nay, mới thấy hết được ý nghĩa to lớn và đáng tự hào vô cùng.

Vào thời điểm này năm 2019, chúng tôi đến công trường Dự án NMNĐ Sông Hậu 1, khi đó mọi thứ còn khá bề bộn, máy móc thiết bị chính vẫn đang trong quá trình lắp đặt, nhiều công trình đang thi công. Đặc biệt, hạng mục đường dây 500 kV Đức Hòa - Sông Hậu bị chậm tiến độ làm ảnh hưởng đến công tác thử nghiệm thông mạch Dự án NMNĐ Sông Hậu 1, Sân phân phối 500 kV Trung tâm Điện lực Sông Hậu 1...

Những ngày cuối tháng 10/2020, chúng tôi trở lại dự án, mọi thứ đã khác. Điều đầu tiên có thể cảm nhận được từ xa chính là một nhà máy đã thành hình, cột khói cao hơn trăm mét sừng sững bên bờ sông Hậu. Đường dây 500 kV kết nối với nhà máy. Bên trong nhà máy, các tổ máy đã được lắp đặt xong, “bộ não” của nhà máy là Trung tâm điều khiển đang được các kỹ sư, chuyên gia vận hành thử nghiệm...

2646-h1

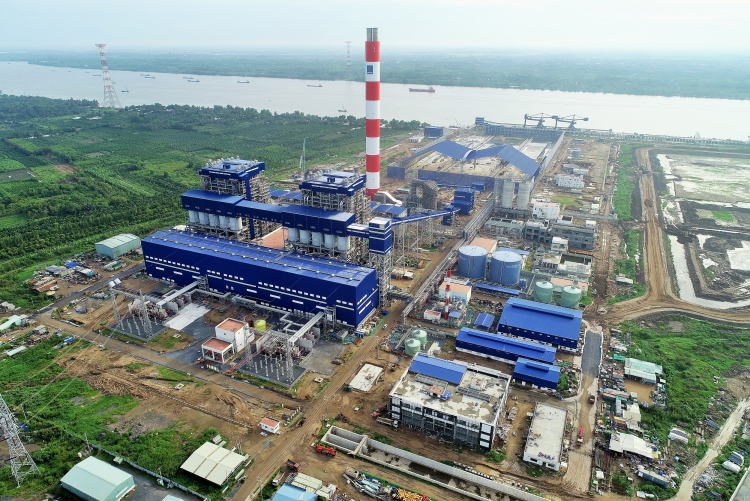

NMNĐ Sông Hậu 1 bên bờ sông Hậu

Ông Hồ Xuân Hiền, Trưởng ban Quản lý dự án (QLDA) Điện lực Dầu khí Sông Hậu 1, cho biết: Hiện tại, tổng tiến độ thực tế của dự án đạt khoảng 88,94%, trong đó, việc lắp đặt thiết bị công nghệ chính đã cơ bản hoàn thành. Đặc biệt, trong thời gian qua, nhà máy đã hoàn thành chạy thử nhiều hạng mục quan trọng: Đóng điện nghiệm thu SPP 500 kV vào MBA Tổ máy số 2 ngày 10/7/2020 và MBA Tổ máy số 1 ngày 17/7/2020; hoàn tất công tác thử nghiệm đốt lò lần đầu bằng dầu DO Tổ máy số 1 từ ngày 28/7/2020 đến ngày 11/8/2020. Song song đó, công tác chạy thử, nghiệm thu Tổ máy số 2 đang được thực hiện.

Nhìn chung trong năm 2020, các mốc tiến độ quan trọng của dự án đã được hoàn thành theo kế hoạch, tạo tiền đề quan trọng để nhà máy tiến tới chính thức vận hành thương mại Tổ máy 1 vào tháng 6/2021 và Tổ máy 2 vào tháng 10/2021. Tiến độ đó cho thấy sự nỗ lực vượt bậc của Ban QLDA, Tổng thầu LILAMA và các nhà thầu phụ, là sự quan tâm chỉ đạo sát sao của lãnh đạo Tập đoàn Dầu khí Việt Nam (Petrovietnam) để từng bước tháo gỡ những vướng mắc, khó khăn cho dự án, là sự hỗ trợ, tạo điều kiện của các bộ, ngành, địa phương.

Từ đầu năm 2020 đến nay, đại dịch Covid-19 đã ảnh hưởng nghiêm trọng đến Việt Nam. Đối với những dự án đang trong giai đoạn triển khai quan trọng, cần đẩy nhanh tiến độ thi công, lắp đặt thiết bị và chạy thử như NMNĐ Sông Hậu 1, dịch Covid-19 đã tác động rất tiêu cực. Việc huy động nhân lực, vật tư thiết bị gặp rất nhiều khó khăn. Trong thời gian dịch bệnh, số lao động trong nước trên công trường Dự án NMNĐ Sông Hậu 1 bị thiếu hụt so với yêu cầu công việc do phải thực hiện các biện pháp giãn cách xã hội. Còn đối với nhà thầu, chuyên gia nước ngoài, việc huy động bị gián đoạn do việc hạn chế nhập cảnh đối với người nước ngoài vào Việt Nam. Thậm chí đến thời điểm hiện tại, quy trình xét duyệt hồ sơ chuyên gia nhập cảnh phải qua rất nhiều khâu, mỗi khâu cần thời gian xem xét, đánh giá, mặc dù các cơ quan chức năng đã hỗ trợ nhưng tổng thời gian xét duyệt vẫn còn dài trong khi tiến độ dự án rất cấp bách, cần chuyên gia giải quyết các vấn đề kỹ thuật tại hiện trường.

2656-h3
Chứng kiến dấu mốc đốt lửa lần đầu lò hơi Tổ máy số 1 NMNĐ Sông Hậu 1

Đối mặt trước những khó khăn đó, Ban QLDA ĐLDK Sông Hậu 1 đã kịp thời phối hợp cùng với Tổng thầu LILAMA chủ động triển khai các giải pháp ứng phó với dịch Covid-19; chủ động xây dựng phương án, kịch bản và triển khai nhiều biện pháp phòng chống dịch đến toàn thể CBCNV. Về công tác thi công, một mặt Ban QLDA nghiên cứu, điều chỉnh kế hoạch triển khai công việc phù hợp, thay đổi tiến trình thi công các hạng mục, sử dụng, phát huy nội lực để thực hiện một số công việc thay cho các chuyên gia nước ngoài. Mặt khác, đối với các chuyên gia nước ngoài không thể vào dự án, Ban QLDA sử dụng giải pháp kết nối, trao đổi online để cùng giải quyết những công việc cần thiết. Đồng thời, Ban QLDA liên tục đốc thúc các nhà sản xuất, nhà thầu phụ thực hiện các biện pháp khắc phục khó khăn để sản xuất và bàn giao hàng hóa phục vụ công tác lắp đặt, chạy thử...

“Chính vì thế, mặc dù tiến độ triển khai một số hạng mục bị ảnh hưởng, nhưng về tổng thể, việc thi công trên công trường vẫn được duy trì, không để xảy ra tình trạng công trường phải dừng hoạt động, đồng thời vẫn bảo đảm an toàn sức khỏe cho toàn thể CBCNV, người lao động trên công trường dự án trong suốt thời gian xảy ra dịch bệnh”, ông Hồ Xuân Hiền chia sẻ.

Ông Hiền cho biết, ngoài những khó khăn do ảnh hưởng của dịch Covid-19 và giá dầu giảm sâu, dự án đang gặp một số vướng mắc liên quan đến cơ chế xác định đơn giá, dòng tiền thanh toán... Tuy nhiên, Dự án NMNĐ Sông Hậu 1 đang được chủ đầu tư Petrovietnam, Ban QLDA phối hợp với Tổng thầu LILAMA và các đơn vị liên quan quyết liệt triển khai, tập trung các nguồn lực để thực hiện với mục tiêu đưa vào vận hành thương mại trong thời gian sớm nhất trong năm 2021.

NMNĐ Sông Hậu 1 đi vào vận hành thương mại sẽ cung cấp vào lưới điện quốc gia khoảng 7,8 tỉ kWh/năm, góp phần bảo đảm an ninh năng lượng quốc gia và phát triển kinh tế - xã hội khu vực Đồng bằng sông Cửu Long.

Lê Trúc

Dự án NMNĐ Sông Hậu 1: Hoàn thành, chạy thử thành công nhiều hạng mục quan trọng Dự án NMNĐ Sông Hậu 1: Hoàn thành, chạy thử thành công nhiều hạng mục quan trọng
NMNĐ Sông Hậu 1 đốt lửa thành công lần đầu Lò hơi Tổ máy số 1 NMNĐ Sông Hậu 1 đốt lửa thành công lần đầu Lò hơi Tổ máy số 1
Thư chúc mừng của Chủ tịch HĐTV PVN gửi tập thể người lao động Ban QLDA và Tổng thầu Dự án NMNĐ Sông Hậu 1 Thư chúc mừng của Chủ tịch HĐTV PVN gửi tập thể người lao động Ban QLDA và Tổng thầu Dự án NMNĐ Sông Hậu 1
Dự án NMNĐ Sông Hậu 1: Đóng điện thành công nhiều công trình quan trọng Dự án NMNĐ Sông Hậu 1: Đóng điện thành công nhiều công trình quan trọng

DMCA.com Protection Status
