PVN sẽ đầu tư cho an sinh xã hội tại khu vực tái định cư Thủy điện Đakđrinh

15:27 | 14/04/2012

243 lượt xem
Theo dõi Petrovietnam trên
|
Sáng 13/4, trên công trường Thủy điện Đakdrinh, Tổng giám đốc Tập đoàn Dầu khí Việt Nam (PVN) Đỗ Văn Hậu đã kiểm tra tiến độ dự án và làm việc với chủ đầu tư, nhà thầu, lãnh đạo tỉnh Quãng Ngãi và Kon Tum.

Dự án Thủy điện Đakđrinh triển khai trên địa bàn huyện Sơn Tây (Quảng Ngãi) và huyện Kon Plông (Kon Tum). Nhà máy có công suất lắp máy 125 MW, điện năng bình quân hàng năm đạt 540 triệu kWh. Dự án có đặc trưng là tuyến hầm dẫn nước dài gần 11 km, hồ chứa nước có dung tích 250 triệu m3 và tổng mức đầu tư đạt 4.911 tỉ đồng (suất đầu tư đạt 40 tỉ/1 MW).

Theo Tổng giám đốc Tổng công ty Điện lực Dầu khí (PV Power) Vũ Huy Quang, công trình Thủy điện Đakđrinh sẽ tích nước vào tháng 6/2013 và phát điện tổ máy số 1 vào tháng 9/2013, tổ máy số 2 vào tháng 12/2013.

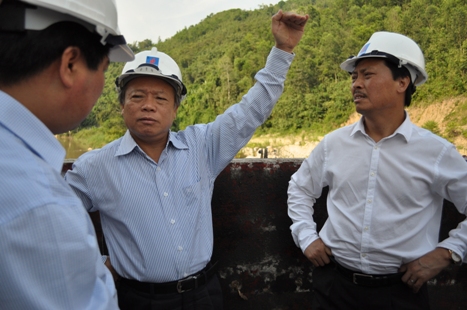

Tổng giám đốc Đỗ Văn Hậu kiểm tra tiến độ công trình Thủy điện Đakđrinh.

Ông Hoàng Văn Nghiệp – Phó Tổng giám đốc Công ty CP Thủy điện Đakđrinh (HDC) cũng báo cáo thêm với Tổng giám đốc PVN Đỗ Văn Hậu về tình hình một số hạng mục chính. Đập dâng đã đắp được 268.000 m3, đảm bảo mục tiêu chống lũ 2012; đập tràn đã đắp xong 2 cần trục tháp, hoàn thành khoan neo, đang đổ bê tông, đảm bảo theo tiến độ cấp III/2012; tuyến hầm năng lượng đã đào được 8km, cơ bản đáp ứng cường độ yêu cầu tiến tới thông hầm vào tháng 10/2012.

Phát biểu tại cuộc họp, Phó Tổng giám đốc PVN phụ trách về điện Nguyễn Quốc Khánh cho rằng, lĩnh vực đầu tư thủy điện, PVN chưa có nhiều kinh nghiệm bằng Tập đoàn Điện lực Việt Nam (EVN). “Tôi đề nghị, PV Power và chủ đầu tư rà soát lại các hạng mục để hoàn thành đúng tiến độ” – Phó Tổng giám đốc PVN Nguyễn Quốc Khánh nhấn mạnh.

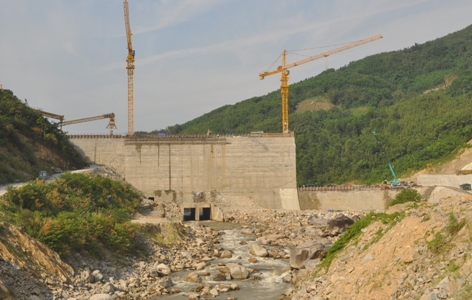

Thân đập Thủy điện Đakđrinh.

Một lĩnh vực nữa được Phó Tổng giám đốc PVN Nguyễn Quốc Khánh quan tâm là việc giải phóng mặt bằng và làm gấp đường dây 220 kV đoạn Sơn Hà – Dốc Sỏi. Việc thi công con đường 623 nối nhà máy chính với đập thủy điện cũng là khâu cần giải quyết nhanh.

Phó Chủ tịch UBND tỉnh Quảng Ngãi Đinh Thị Loan cho biết thêm, con đường 623 này đang quá tải, xuống cấp, tỉnh đang phê duyệt các thủ tục đầu tư, dự kiến con đường này sẽ đầu tư khoảng 35 tỉ đồng.

Lãnh đạo hai tỉnh Quảng Ngãi và Kon Tum cũng rất quan tâm đến vấn đề đền bù giải phóng mặt bằng cho các hộ dân đang sống ở khu vực lòng hồ. Tính đến nay, tổng số có 576 hộ dân cần di chuyển. Các bên liên quan đã đầu tư 4 điểm (huyện Sơn Tây) và 7 điểm (huyện Kon Plông) để làm nơi tái định cư.

Sau khi nghe các bên báo cáo, Tổng giám đốc PVN Đỗ Văn Hậu vui mừng là công trình đang đúng tiến độ. Dự án không bị chậm do thiếu vốn. Hai vấn đề được Tổng giám đốc Đỗ Văn Hậu yêu cầu chủ đầu tư làm ngay là thúc giục EVN làm ngay đường dây 220 kV đoạn Sơn Hà – Dốc Sỏi để đón điện từ nhà máy.

Tổng giám đốc Đỗ Văn Hậu làm việc với lãnh đạo hai tỉnh Quảng Ngãi và Kon Tum, nhà thầu về công trình Thủy điện Đakđrinh.

Việc thứ hai là di dân tái định cư. “Nếu Công ty CP Thủy điện Đakđrinh (HDC) không làm việc này thì không ai có thể làm. Dự án Thủy điện Hủa Na có công suất 180 MW nhưng phải di dời 1.400 hộ dân – tương đương với Thủy điện Sơn La. Dự án Thủy điện Đakđrinh có số hộ di dân chỉ bằng 1/3 Hủa Na, vì vậy, tôi đề nghị cần làm nhanh việc di dân đảm bảo dân có nhà mới, có đất canh tác tốt, đời sống ổn định” – Tổng giám đốc Đỗ Văn Hậu kết luận buổi làm việc.

Sắp tới, theo chỉ đạo của Tổng giám đốc Đỗ Văn Hậu, PVN sẽ dành một phần trong 600 tỉ cam kết làm an sinh xã hội trong năm 2012 đầu tư cho các hạng mục an sinh xã hội ở các khu tái định cư Thủy điện Đakđrinh. Việc xây trường học, trạm y tế sẽ được PVN ưu tiên đầu tư an sinh xã hội tại đây.

Đức Chính

DMCA.com Protection Status
