Đảng bộ Ban QLDA Long Phú 1: Quyết tâm đưa Nhà máy phát điện vào năm 2027
Khởi động lắp đặt lò hơi – tín hiệu nỗ lực mạnh mẽ
Tháng 4/2025, trên công trường Dự án Nhà máy Nhiệt điện (NMNĐ) Long Phú 1, không khí thi công trở nên sôi động khi Ban Quản lý Dự án (QLDA) phối hợp với nhà thầu PTSC chính thức huy động thiết bị, nhân lực, chuẩn bị cho lễ khởi động lắp đặt lò hơi vào cuối tháng 5/2025.
![]() |

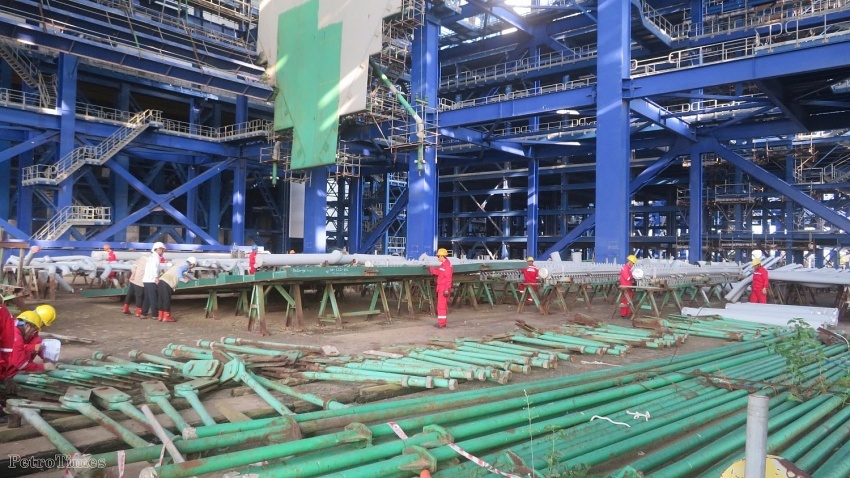

Ban QLDA ĐLDK Long Phú 1 cùng nhà thầu kiểm tra vật tư thiết bị khu vực lò hơi Nhà máy. |
Đây là dấu mốc quan trọng, đánh dấu sự nỗ lực đẩy nhanh tiến độ của dự án. Lò hơi – trái tim của nhà máy, được thiết kế với công suất 2x600MW, sử dụng nhiên liệu than nhập khẩu, công nghệ hiện đại, đáp ứng yêu cầu vận hành ổn định, hiệu suất cao và thân thiện với môi trường.
Hàng loạt công việc đã được khẩn trương triển khai: dọn dẹp mặt bằng, kiểm tra thiết bị, chuẩn bị cẩu siêu trọng, đòn rút thủy lực, huấn luyện an toàn lao động và quy trình lắp đặt. Không chỉ là một bước tiến về kỹ thuật, sự kiện này còn tiếp thêm khí thế thi đua cho toàn bộ kỹ sư, công nhân đang bám trụ ngày đêm tại công trường Long Phú 1.
![]() |

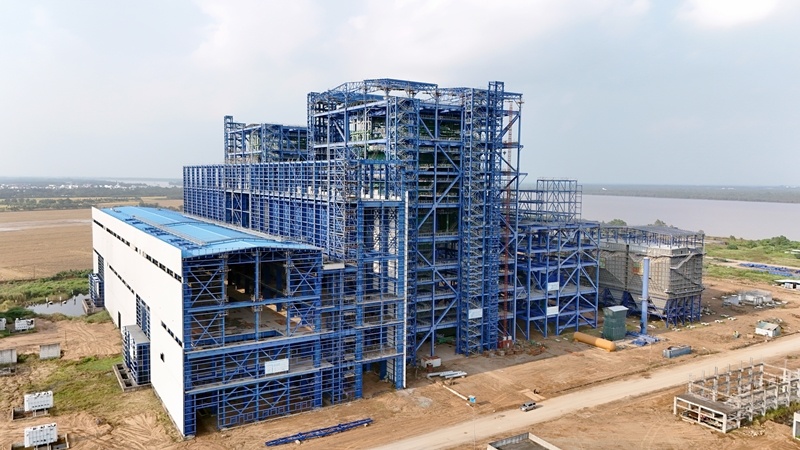

Dự án Nhà máy Nhiệt điện Long Phú 1 |
Bứt phá từ đầu năm – hành động quyết liệt của Đảng bộ
Ngay từ đầu năm 2025, dưới sự chỉ đạo sát sao của Đảng ủy Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam), Ban QLDA Long Phú 1 đã chuẩn bị rất kỹ lưỡng, tập trung nguồn lực cao nhất với ý chí quyết tâm và sự thống nhất xuyên suốt trong toàn hệ thống chính trị - đoàn thể, khẩn trương phối hợp với Petrovietnam các bộ ngành liên quan tháo gỡ các khó khăn, xử lý những vướng mắc và xây dựng phương án tổng thể triển khai hoàn thành dự án.
Đảng bộ Ban QLDA Long Phú 1 đặt ra mục tiêu rõ ràng: phát điện tổ máy 1 vào tháng 9/2027, cùng các mốc tiến độ cụ thể. Tổ máy 1: Lắp đặt lò hơi từ tháng 5/2025, thử áp tháng 7/2026, đốt lửa tháng 3/2027, phát điện tháng 9/2027. Tổ máy 2: Đốt lửa vào tháng 5/2027 và phát điện vào tháng 12/2027. Hoàn tất thanh quyết toán toàn dự án trong năm 2028.
![]() |

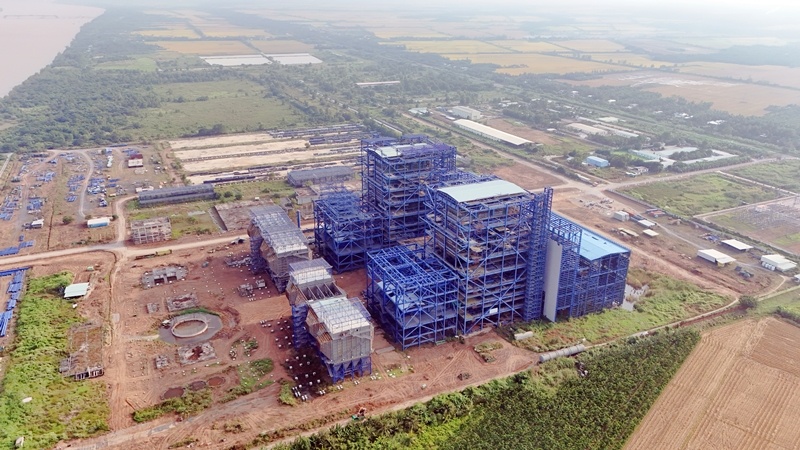

Công trường Nhà máy Nhiệt điện Long Phú 1 |
Để hiện thực hóa các mục tiêu này, Đảng bộ Ban QLDA triển khai nhiều giải pháp quyết liệt: tái cấu trúc quản lý dự án, tách bạch giao diện kỹ thuật giữa các gói thầu; tận dụng nguồn lực nội bộ của Tập đoàn; nâng cao chất lượng nhân sự kỹ thuật và quản lý; chủ động phối hợp với chính quyền địa phương tháo gỡ các vướng mắc pháp lý.
Đặc biệt, công tác lập kế hoạch vốn và quản lý tài chính được thực hiện chặt chẽ, đảm bảo dòng tiền cho các hạng mục được triển khai đúng tiến độ.
![]() |

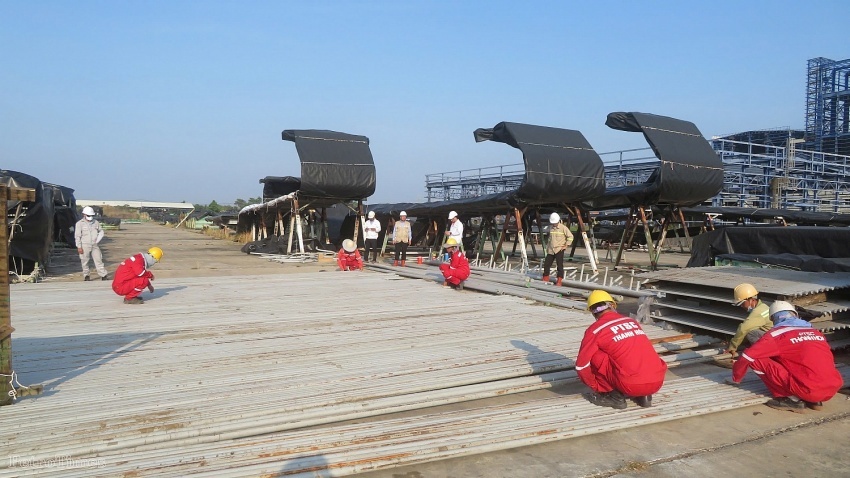

Cán bộ, kỹ sư, công nhân triển khai vệ sinh, sắp xếp vật tư thiết bị khu vực kho than của Nhà máy. |
Trong suốt quá trình thúc đẩy tiến độ dự án, vai trò của Đảng bộ Ban QLDA Long Phú 1 ngày càng thể hiện rõ là hạt nhân chính trị. Với phương châm “Đoàn kết – Đột phá – Hành động – Phát triển”, Đảng bộ đã triển khai hiệu quả mô hình “Chi bộ 4 tốt”, xây dựng đội ngũ đảng viên gương mẫu, dám nghĩ, dám làm.
Công tác phát triển Đảng, bồi dưỡng cán bộ, kiểm tra giám sát được thực hiện nghiêm túc, góp phần nâng cao chất lượng lãnh đạo và thực hiện nhiệm vụ chính trị. Các phong trào thi đua được phát động rộng khắp, tạo động lực mạnh mẽ từ công trường đến phòng họp.
Dưới sự lãnh đạo toàn diện của Đảng bộ và sự chỉ đạo kịp thời từ Petrovietnam, Dự án NMNĐ Long Phú 1 đang thực sự chuyển mình mạnh mẽ. Tín hiệu khởi công lắp đặt lò hơi không chỉ là bước tiến về kỹ thuật mà còn là sự khẳng định cho ý chí, quyết tâm của cả hệ thống chính trị trong việc đẩy nhanh tiến độ dự án.
Với mục tiêu rõ ràng, giải pháp bài bản và sự đồng lòng của cả tập thể, Ban QLDA Long Phú 1 đang từng bước thúc đẩy tiến độ dự án, sẵn sàng phát điện thương mại trong năm 2027 - đóng góp quan trọng cho an ninh năng lượng quốc gia và sự phát triển bền vững của đất nước.
N. Hiển
-
Khởi động Chiến dịch Thanh niên tình nguyện hè 2025
-
[P-Magazine] Quyết tâm đưa nghị quyết vào thực tiễn công tác, sản xuất và đời sống
-
Petrovietnam nỗ lực duy trì hiệu quả hoạt động, giữ đà tăng trưởng giữa biến động thị trường
-
Dự án NMNĐ Long Phú 1: Tăng tốc lắp đặt lò hơi, hướng tới phát điện vào năm 2027
