Vietsovpetro: Xí nghiệp Khí hoàn thành vượt tiến độ công tác dừng giàn bảo dưỡng, sửa chữa năm 2021
Từ quý II năm 2021, dịch Covid-19 đã gây ảnh hưởng trực tiếp đến hoạt động sản xuất kinh doanh của Vietsovpetro khi trên địa bàn thành phố Vũng Tàu xuất hiện nhiều ca nhiễm trong cộng đồng. Để thực hiện “mục tiêu kép" vừa đảm bảo an toàn và hiệu quả sản xuất nhưng vẫn tuân thủ nguyên tắc chống dịch, Vietsovpetro đã áp dụng chế độ làm việc trực tuyến, hạn chế tiếp xúc mà vẫn duy trì hiệu quả công việc. Nhân sự làm việc trên các công trình biển phải thực hiện lưu trú tập trung đủ 7 ngày, thực hiện xét nghiệm PCR 3 lần trước khi đi biển. Những quy định mới trong sản xuất nhằm ứng phó với dịch bệnh gây những khó khăn, cản trở không nhỏ đến quá trình làm việc.
Không chỉ vậy, công tác duy tu, bảo dưỡng, sửa chữa các công trình khí năm 2021 cũng bị tác động lớn do chuỗi cung ứng hàng hóa, vật tư bị đình trệ; việc giao nhận, vận chuyển vật tư, cũng như việc huy động nhân viên, chuyên gia từ nước ngoài phục vụ bảo dưỡng sửa chữa gặp rất nhiều khó khăn.
![]() |
Giàn nén khí trung tâm |
Nhằm xử lý kịp thời những tình huống thiếu hụt nhân sự, vật tư bất thường có thể xảy ra, đặc biệt hạn chế tới mức thấp nhất sự giảm sản lượng khai thác dầu do thiếu hụt khí gaslift cũng như thời gian dừng cấp khí về bờ cho các hộ tiêu thụ, các đơn vị Vietsovpetro, PV GAS, các JOC đã phải nhiều lần họp bàn phương án bảo dưỡng sửa chữa khác nhau. Cuối cùng, dưới sự chỉ đạo quyết liệt và kịp thời của các cấp lãnh đạo Vietsovpetro và Xí nghiệp Khí, các bên liên quan đã thống nhất phối hợp cho triển khai đồng bộ về thời gian dừng giàn để bảo dưỡng sửa chữa các công trình dầu khí thuộc chuỗi dự án khí Cửu Long và Nam Côn Sơn 2.
Kế hoạch thời gian dừng giàn bảo dưỡng sửa chữa được đặt ra đối với Giàn nén khí nhỏ là từ ngày 01/10 đến 06/10/2021, Giàn nén khí trung tâm từ ngày 09/10 đến 13/10/2021 và Giàn nén khí mỏ Rồng từ ngày 15/10 đến 18/10/2021.
![]() |

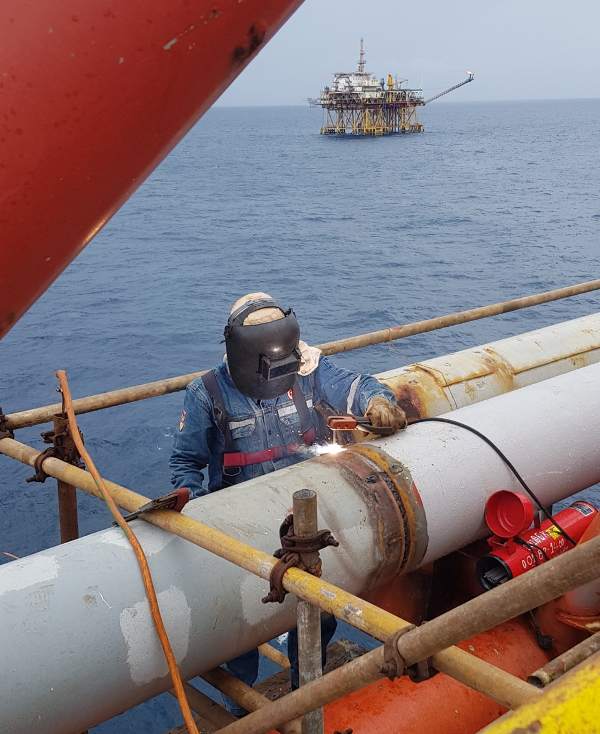

Thi công thay mới đoạn ống đường kính 20''- khí đầu vào Giàn nén khí nhỏ. |
Giàn nén khí nhỏ là giàn đầu tiên thực hiện công tác duy tu, bảo dưỡng đình kỳ trong năm 2021. Công tác thi công thay thế đường ống công nghệ gồm 8 hạng mục chính, chiếm phần lớn khối lượng công việc trong đợt dừng giàn. Đó là thay thế các đường ống có đường kính lớn đến 20 inch với vị trí thi công khó khăn và nguy hiểm; công việc chuẩn bị thổi rửa đường ống và tiến hành thi công mất nhiều thời gian, tiêu tốn nhiều nhân lực; công tác bảo dưỡng 8K Train A, khắc phục tồn đọng trong quá trình vận hành và công tác kiểm định thiết bị gồm 69 hạng mục chính... Ngoài ra, các công việc sửa chữa bình áp lực, đường ống công nghệ và thay kết cấu trên giàn cũng được sửa chữa vào thời điểm trước, sau dừng giàn. Công tác cải hoán tăng thể tích hệ thống chứa khí điều khiển và thay thế máy nén không khí ACP-2/2 để đáp ứng nhu cầu cần thiết về khí nguồn nuôi...
![]() |

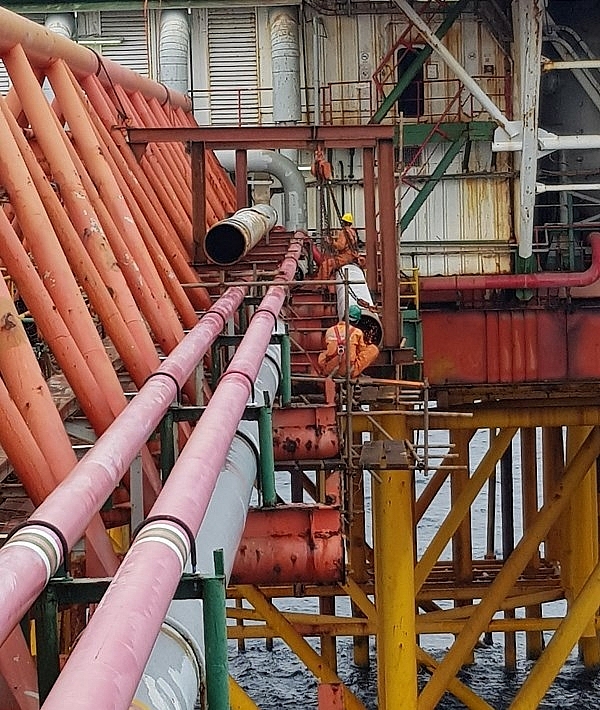

Thi công thay mới đoạn ống đường kính 16" – khí xả ra Fakel trên Giàn nén khí nhỏ |
Sau 5 ngày làm việc khẩn trương và liên tục, Giàn nén nhỏ đã hoàn thành 100% các hạng mục sửa chữa, bảo dưỡng đảm bảo các thiết bị hoàn hảo sẵn sàng đưa vào hoạt động, tiếp nhận, xử lý, nén khí cung cấp khí áp suất cao cho hệ thống khai thác dầu bằng phương pháp gaslift tại vòm bắc mỏ Bạch Hổ. Vào lúc 10h45' ngày 06/10/2021, tổ máy nén khí C-100 đã được đưa vào hoạt động và tiếp tục khởi động các tổ máy tiếp theo nhằm đáp ứng nhu cầu sử dụng khí gaslift tại mỏ.
![]() |

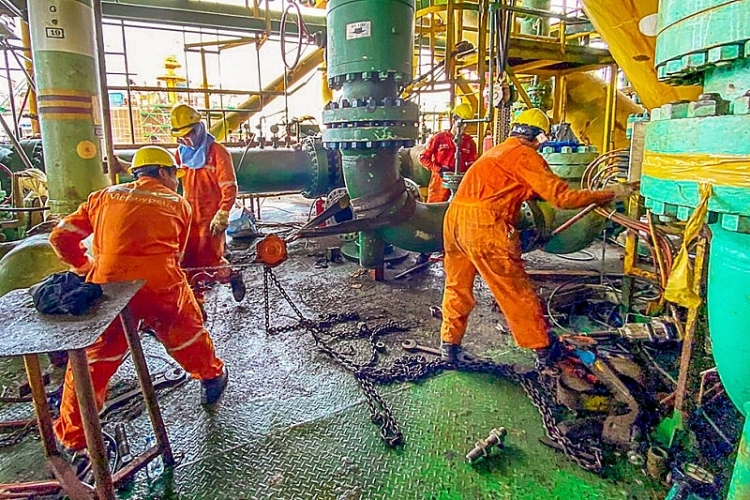

Thay van tại PV-1101 tại Cellar Deck trên Giàn nén khí trung tâm. |
Tại Giàn nén khí trung tâm (GNTT), ngay từ chiều ngày 08/10, ban lãnh đạo GNTT đã tổ chức cuộc họp với toàn thể CBCNV, nhà thầu trên giàn để phổ biến, quán triệt các quy tắc an toàn, quy trình phối hợp thực hiện công việc và kế hoạch ứng cứu và khắc phục sự cố nếu có. Đến 5h sáng ngày 09/10/2021, nhóm công nghệ đã tiến hành liên lạc với các JOC và chủ mỏ để thông báo về việc ngưng nhận khí, lần lượt ra tải các tổ máy nén và tiến hành giải phóng áp suất trong đường ống, để bộ phận cơ khí đặt mặt chặn cách ly, thổi rửa kịp thời bàn giao cho các bộ phận, từ đó triển khai công tác thay thế các đường ống công nghệ, đường ống AI/ AU, đường ống nước từ ngoài OB-2 vào trong GNTT với chiều dài tổng cộng khoảng gần 800m đường ống. Tiếp đó là công tác thay thế 27 van XV/XBDV và van tay các loại. Đặc biệt trong số này có 02 van điều khiển lưu lượng cho khí về bờ và Gaslift là PV-1101 và FV-1102, có trọng lượng gần 6 tấn mỗi van. Ngoài ra còn các công việc khác như lắp đặt cải hoán hệ thống Bypass cho Wetgas Prefilter 1-V-1000; vệ sinh và làm sạch bên trong các bình áp lực bằng cách dùng máy PPU; thay phin lọc cho hệ thống Fuel gas 1-F-342 và lọc 1-F-311/ 312 cho hệ thống xử lý làm khô khí, tháo và vệ sinh làm sạch các Orifice của đường Gaslift, Export và Inlet gas metering; nâng cấp hệ thống điều khiển HVAC, bảo dưỡng tổng thể các phần của E&I; thử hệ thống phun mưa…
![]() |

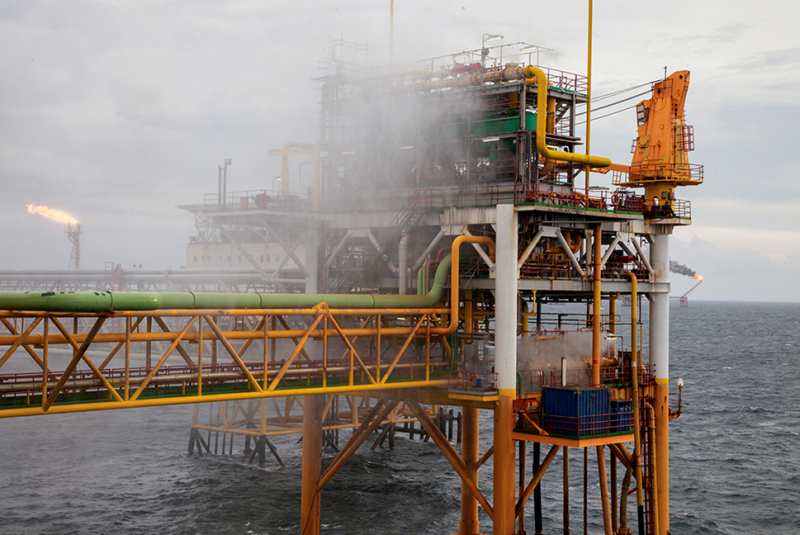

Khảo sát sửa chữa đuốc phakel trên Giàn nén khí trung tâm. |
Đến 8h30' sáng ngày 13/10/2021, GNTT đã hoàn thành hầu như các công việc chính và chuẩn bị tiến hành các công đoạn đưa khí đồng hành vào hệ thống để kiểm tra độ kín trước khi khởi động lại giàn. Đây là công việc nguy hiểm, tiềm ẩn nguy cơ rò rỉ, đòi hỏi đội ngũ vận hành thiết bị công nghệ phải tập trung kiểm soát tất cả các thông số kỹ thuật. Các nhóm giám sát cần túc trực tại tất cả các cụm thiết bị để kịp thời phát hiện các dấu hiệu bất thường có thể xảy ra, đảm bảo an toàn tuyệt đối cho việc khởi động lại giàn. Vào lúc 10h30', GNTT đã tiến hành đánh đuốc thành công, bước đầu đánh dấu sự khởi động lại đầy thuận lợi. Tiếp theo đó, chuyên gia vận hành cho khởi động lần lượt máy nén Fuel gas Booster, máy phát điện TG. 12h50', tổ máy nén đầu tiên HP-E đã được vào tải. Chiều cùng ngày, các tổ máy nén HP-D, HP-A cũng làm việc ổn định, cung cấp đủ lưu lượng khí cho hệ thống Gaslift để Vietsovpetro khai thác dầu đúng theo kế hoạch.
![]() |
Ngọn đuốc sáng trên Giàn nén khí trung tâm |
Giàn nén Rồng là giàn nén khí cuối cùng thực hiện công tác duy tu, bảo dưỡng định kỳ năm 2021. Công tác bảo dưỡng sửa chữa giàn nén Rồng năm nay bao gồm nhiều hạng mục với sự tham gia của nhiều đơn vị nhà thầu hơn so với mọi năm. Chính bởi độ phức tạp trong khâu quản lý khi có nhiều nhân sự từ các đơn vị khác nhau, nên công tác lập kế hoạch đã được triển khai chi tiết cho từng hạng mục: Thực hiện việc khảo sát vị trí thi công, chuẩn bị kế hoạch nhận và giải phóng hàng hóa, đưa vật tư tập kết vào vị trí công tác sao cho hợp lý và phù hợp với không gian lưu trữ, chỗ ăn ở hạn chế trên cụm giàn, lịch tàu, lịch bay của Vietsovpetro ra về từng khu vực mỏ khai thác... Các nhóm ngành chủ động liên hệ làm việc với các phòng / ban chức năng trong Vietsovpetro, Xí nghiệp Khí, chủ đầu tư PV GAS và các nhà thầu để thúc đẩy, giám sát quá trình chuẩn bị công việc, nắm bắt và phối hợp giải quyết các khó khăn vướng mắc trong việc sắp xếp huy động lại nhân sự nhà thầu và của nội bộ Xí nghiệp Khí giữa các ca biển sao cho tối ưu nhất.
![]() |

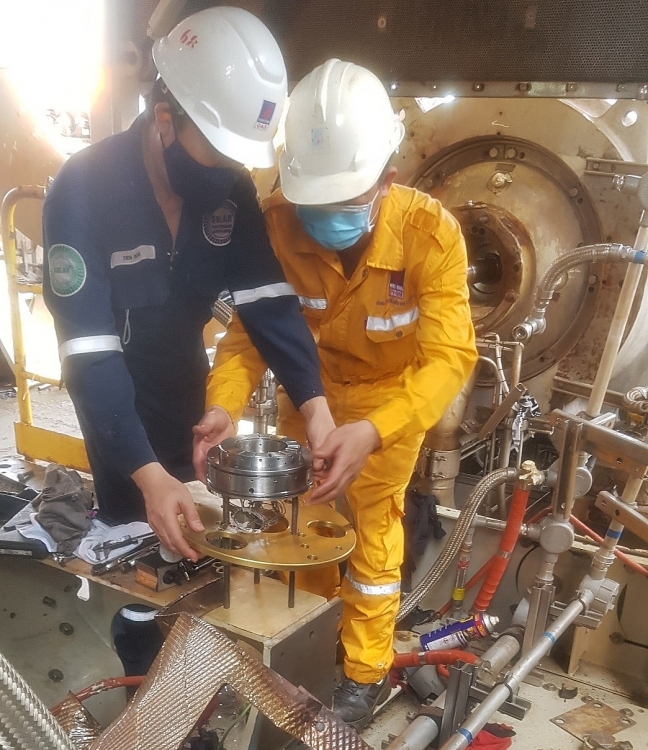

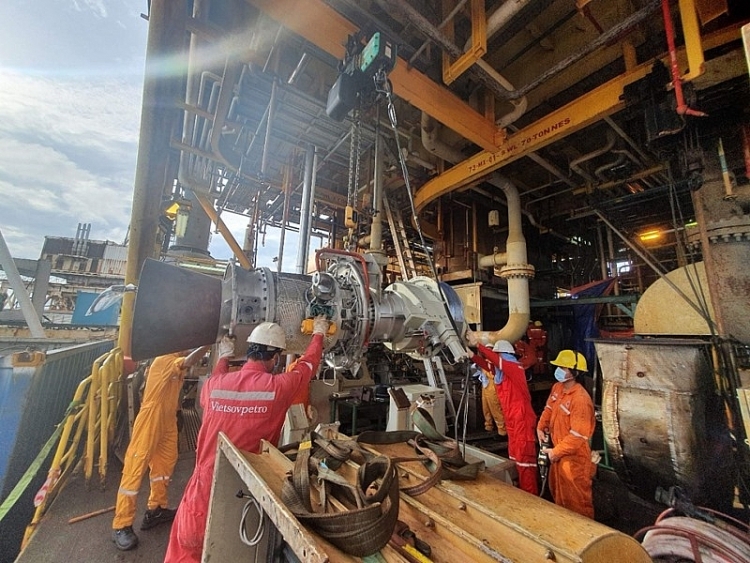

Thay thế turbine tổ máy nén GTC-B 1 trên giàn nén Rồng. |
Vào lúc 4h30' sáng ngày 15/10, nhóm điện là bộ phận đầu tiên tiến hành công việc với tính chất đặc thù phức tạp là đo đánh giá ảnh hưởng của sóng hài điện. Đúng 5h00', nhóm vận hành thực hiện dừng tổ máy nén khí cao áp A, tổ máy B và máy phát điện GTG. Đến 8h00', nhóm vận hành công nghệ đã xả khí hoàn toàn tiếp tục cho triển khai đặt các mặt chặn. Cùng lúc đó, các nhóm nhà thầu được phép thực hiện công việc. Các nhóm bắt đầu công việc một cách nhanh chóng, đồng bộ do đã có sự chuẩn bị kỹ càng từ trước. Công tác bảo dưỡng sửa chữa, thay đường ống, thay van, PPU làm sạch bình… được tiến hành liên tục. Thời gian nghỉ giải lao chỉ 15 phút, nghỉ ăn trưa 1 tiếng, ăn tối 1 tiếng, và kết thúc công việc từ khoảng 21h00 tới 23h00 tùy vào tiến độ thực hiện từng nhóm. Lúc này, nhóm làm việc ban đêm tiếp tục thay phiên, thực hiện các công việc được giao.
Sau 3 ngày làm việc không ngừng nghỉ 24/24 và được kiểm soát chặt chẽ, các hạng mục cần làm khi dừng giàn đã cơ bản hoàn thành. Đến 10h ngày 18/10, giàn tiến hành các công đoạn chuẩn bị đưa khí gas vào hệ thống để khởi động lại. Lúc này, đội vận hành công nghệ, turbine đặc biệt tập trung kiểm soát tất cả các thông số; các nhóm khác được phân công giám sát trực tiếp tại tất cả các cụm thiết bị, kiểm tra rò khí, phát hiện ngay các bất thường,... để đảm bảo an toàn tuyệt đối. 13h45', máy phát điện GTG được đưa vào hoạt động, cấp điện lên mạng lưới chung của toàn mỏ. Tiếp sau đó, vào 14h, nhóm vận hành bắt đầu chạy máy nén cao áp GTC-A, cấp khí gaslift cho toàn mỏ Rồng để tiếp tục khai thác.
![]() |
Thay Outboard thrust bearing GTC-B |
Sau khi giàn chạy theo kế hoạch, Giàn nén Rồng dồn tổng lực chuyển sang tiếp tục công việc thay turbine tổ máy nén GTC-B. Với tinh thần làm việc trách nhiệm cao, tổ máy nén khí GTC-B cũng đã hoàn thành công tác đại tu thay Turbine vào lúc 10h sáng ngày 20/10/2021. Công tác chuẩn bị trước khi khởi động đã được thực hiện xuyên trưa để sớm đưa máy nén GTC-B vào vận hành. Công tác an toàn cho khởi động tổ máy sau đại tu được chú trọng kỹ càng. Vào 22h10', máy nén GTC-B khởi động thành công.
Mặc dù đợt duy tu, bảo dưỡng định kỳ 2021 diễn ra trong điều kiện thời tiết xấu bất thường với các đợt gió xoáy, mưa lớn và nhiệt độ thấp (ảnh hưởng của hoàn lưu bão bão số 7 trên Biển Đông), CBCNV các giàn nén khí vẫn nỗ lực thực hiện trực tiếp các công việc ngoài trời nhằm sớm đưa hệ thống thiết bị vào vận hành. Đặc biệt, cùng thời điểm này, các công trình dầu khí liên quan trong chuỗi dự án khí Cửu Long và Nam Côn Sơn 2 như Giàn công nghệ Trung tâm số 2, giàn ép vỉa PPD-40000, Nhà máy xử lý khí Dinh Cố cũng đồng thời tổ chức bảo dưỡng sửa chữa đồng bộ với việc dừng giàn, kết hợp duy tu, sửa chữa, thay mới nhiều hệ thống đường ống, van, thiết bị phụ trợ, nâng cấp hệ thống điều khiển của giàn nén khí…, đã làm gia tăng khối lượng công việc của đợt bảo dưỡng, sửa chữa năm 2021 so với các năm trước. Tuy nhiên, với tinh thần làm việc nghiêm túc, sự tập trung cao độ các nguồn lực, sự đoàn kết, nhất trí và tinh thần sáng tạo, ý thức trách nhiệm cao của đội ngũ CBCNV Xí nghiệp và các phòng ban chức năng, Xí nghiệp Khí đã hoàn thành công tác duy tu, bảo dưỡng, sửa chữa an toàn, đúng tiến độ được phê duyệt. Đặc biệt, tập thể Giàn nén Rồng đã xuất sắc hoàn thành vượt tiến độ 2,5 ngày so với kế hoạch ban đầu.
![]() |
Cụm Giàn DGCP-RP3. |
Để đạt được kết quả như trên, trước hết là do sự chỉ huy chung, thường xuyên giám sát công việc một cách chặt chẽ, sát sao của lãnh đạo các cấp, lãnh đạo Liên doanh Việt – Nga Vietsovpetro. Bên cạnh đó là sự phối hợp, hỗ trợ chuyên nghiệp, kịp thời của các bên liên quan, phòng ban chức năng các đơn vị thành viên Vietsovpetro, đặc biệt là Xí nghiệp Cơ điện. Ngoài ra, không thể không kể đến chính là sự chuẩn bị sớm và kỹ càng của Xí nghiệp Khí, từ khâu lập kế hoạch bảo dưỡng sửa chữa một cách chi tiết đầy đủ, bám sát thực tế công việc đến mua sắm vật tư, thuê các dịch vụ cho đến chuẩn bị cơ sở vật chất, chủ động bố trí nhân lực phù hợp.
Việc hoàn tất công tác bảo dưỡng, sửa chữa định kỳ năm 2021 một cách an toàn, thành công, vượt tiến độ là một nỗ lực không nhỏ của tập thể CBCNV Xí nghiệp Khí, trong bối cảnh dịch Covid-19 vẫn đang diễn biến phức tạp gây nên những khó khăn trên mọi mặt của đời sống – xã hội, là thành quả đáng tự hào, là trái ngọt đúc kết từ truyền thống và phong cách làm việc chuyên nghiệp, không ngừng đổi mới, sáng tạo của tập thể Xí nghiệp Khí trong hơn hai thập kỷ qua. Bằng sự yêu nghề, tinh thần trách nhiệm trong công việc của những “người đi tìm lửa", cùng sự đoàn kết, đồng lòng, tập thể lao động quốc tế Xí nghiệp Khí tự tin sẽ luôn hoàn thành những chỉ tiêu trong sản xuất – kinh doanh, góp phần vào kết quả phong trào thi đua vừa phát triển kinh tế, vừa chống dịch hiệu quả của Vietsovpetro, tiếp thêm sức mạnh và niềm tin tất thắng vào cuộc chiến phòng chống đại dịch Covid-19 của đất nước./.
